Konkrét munkák, konkrét helyszíni tapasztalatokkal – nem általánosságok.
1
Építési terület előkészítése
Izsófalva·TereprendezésGyomtalanításFöldmunka
Elgazosodott terület előkészítése építkezéshez: a gyep és a gyökérzet leszedése, a talaj átforgatása és elegyengetése; a leszedett anyag kupacba gyűjtve, elszállításra előkészítve.
Miért így oldottuk meg
A területet nem letaroljuk, hanem a szerves réteget szedjük le róla – ez az, ami a későbbi süllyedést megelőzi.
Amire ezen a helyszínen figyelni kellett
A gyökeres, gyepes felső réteget le kell szedni, nem beledolgozni a talajba. Ha bent marad, a szerves anyag lebomlik, és a ráépülő szerkezet alatt süllyedés lesz belőle.
A leszedett gyep és gyökér nem építési törmelék: külön kezelendő, és a deponálás helyét előre érdemes kijelölni, mert sokkal nagyobb kupac lesz belőle, mint amekkorára számítanánk.
A leszedett anyag kupacban, elszállításra előkészítve.A gazos kiinduló állapot a kerítés mellett.A gyökeres felső réteg leszedés közben.Az elegyengetett felület a munka végén.
Építési terület előkészítése, törmelék eltávolítása
Izsófalva·BontásTörmelékTereprendezés
Építkezés előtti területtisztítás egy izsófalvi telken: a felhalmozódott tégla-, beton- és fatörmeléket minikotróval rakodtuk ki, teherautóval hordtuk el, majd az udvart elegyengettük.
Miért így oldottuk meg
A területet nem csak kiürítjük, hanem használható állapotban adjuk át: elegyengetve, géppel megközelíthetően – hogy a következő munka rögtön indulhasson.
Amire ezen a helyszínen figyelni kellett
A vegyes törmeléket – tégla, beton, fa, fém – érdemes már a rakodásnál szétválogatni. A tiszta frakciók átvétele olcsóbb, és a vegyes sittre a legmagasabb díjat kérik.
Megmaradó falazott szerkezet (pillér, támfal) mellett a gépi rakodásnál különösen figyelni kell: a kanál egyetlen érintése is megbonthatja azt, amit meg akarunk tartani.
A terület akkor van „építkezésre kész” állapotban, ha nemcsak tiszta, hanem géppel járható és megközelíthető is. Ezt a végén elegyengetéssel érdemes biztosítani.

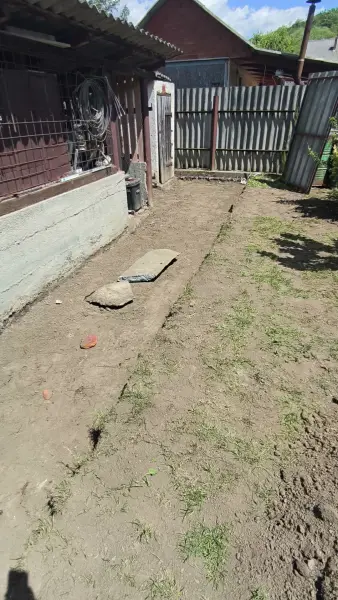

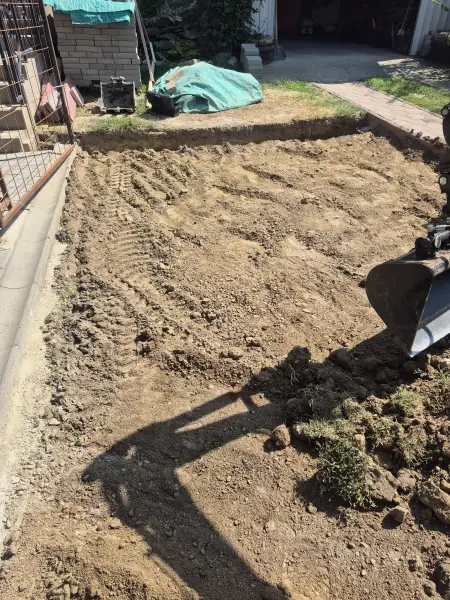

A letakarított, elegyengetett udvar a munka végén.A kiinduló állapot: felhalmozódott tégla- és fatörmelék.A minikotró rakodja a törmeléket a konténerbe.A teherautó megrakva; a bejáró szűk, ezért fordulónként kellett kiállni.A megmaradó téglapillér mellett letisztított terület.
Térkő fogadására alkalmas tükör kiszedése egy izsófalvi udvarban, közvetlenül az épület és a raklapon álló térkő mellett. A kitermelt földet elhordtuk, a felület a szegélykövezéshez előkészítve maradt.
Miért így oldottuk meg
A tükröt a tényleges rétegrendhez mérjük ki, és a szegély helyét is ekkor készítjük elő – így a fektetésnél nem derül ki, hogy nincs elég mélység.
Amire ezen a helyszínen figyelni kellett
A tükör mélységét a RÉTEGREND adja meg, nem a szemmérték: a zúzottkő alap, az ágyazat és maga a térkő vastagsága együtt határozza meg, mennyit kell kiszedni. Ha kevés a mélység, a kész burkolat magasabb lesz a kelleténél.
A tükröt már a szedésnél lejtésre kell venni, a háztól elfelé. Utólag az ágyazatban „kilejteni” csak korlátozottan lehet, és az ágyazat egyenetlen vastagságú lesz.
A szegélykő a burkolat kerete: nélküle a térkő szélei idővel szétnyílnak. A szegély helyét ezért a tükörnél kell kiszedni, nem a fektetés közben.
A kiszedett tükör az épület mellett; jobbra a beépítésre váró térkő raklapon.A felület a kitermelés után – innen jön a zúzottkő ágyazat.A tükör a telekhatár felé; a lejtés a háztól elfelé vezeti a vizet.
Bontásból visszamaradt tégla- és betontörmelék összerakodása és elszállítása egy izsófalvi ingatlan udvaráról. A rakodás homlokrakodóval ment, az elhordás billenőplatós teherautóval; a felszabadult területet a végén elegyengettük.
Miért így oldottuk meg
Bontás után a törmelék elhordása gyakran ott marad félbe, és a megrendelő az udvarával együtt örökli a kupacot. Nálunk a rakodás és az elszállítás egy munka, és a felszabadult területet elegyengetve adjuk át.
Amire ezen a helyszínen figyelni kellett
A törmelék elhordásának költségét nem a kupac mérete, hanem a törmelék TISZTASÁGA mozgatja a legjobban: a tiszta beton átvétele lényegesen olcsóbb, mint a vegyes sitté. Ha a bontásnál külön rakják, az a szállításnál térül meg.
A teherautó vagy a platóval telik meg, vagy a súlykorlátot éri el – amelyik előbb jön. Bontott betonnál szinte mindig a súly a szűk keresztmetszet, ezért a fuvarszámot nem a kupac térfogatából érdemes becsülni.
Rakodás előtt nézzük át, mi került a törmelék közé. A fa és a műanyag más elbánást kíván, a régi hullámpala pedig azbeszttartalmú lehet: palabontást és -szállítást mi nem vállalunk, arra engedéllyel rendelkező céget kell hívni.

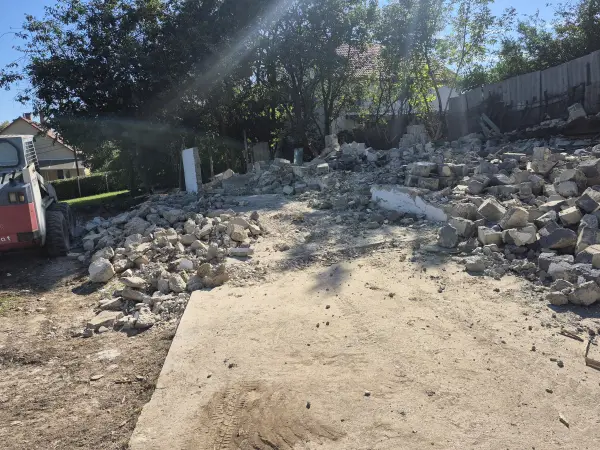

A letakarított munkaterület a törmelékkupac mellett – innen indult a rakodás.A billenőplatós teherautó beállva az udvarra; szűk bejárónál ez adja a fordulók ütemét.Homlokrakodó rakja a tégla- és betontörmeléket, a ház közvetlen közelében.A rakodás közben keletkező por: száraz időben ez a bontott beton velejárója.A kupac fogyása – a felszabaduló terület már géppel járható.

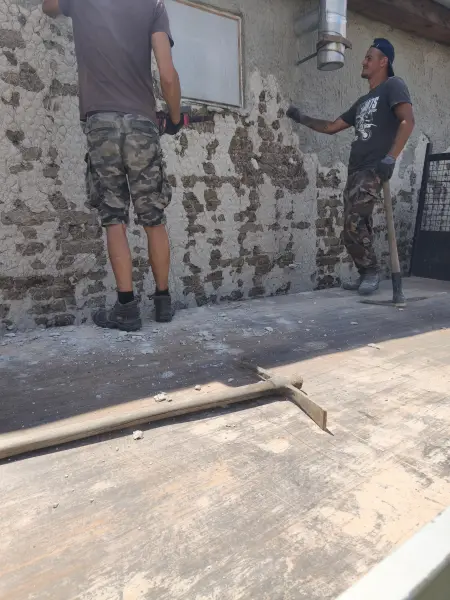

A régi, málló homlokzati vakolat leverése után új kültéri vakolat felhordása és lehúzása, a lábazat mentén rendezett munkaterülettel.
Miért így oldottuk meg
A régi, málló réteget a szilárd alapig vertük le, és csak a lecsupaszított, letisztított felületre húztuk fel az új vakolatot. Így nem a régi hibára került rá az új réteg.
Amire ezen a helyszínen figyelni kellett
A málló vakolatot le kell verni a szilárd alapig – új réteget laza felületre húzni fölösleges munka.
A lábazat mentén a törmeléket a vakolás előtt el kell takarítani, különben a friss réteg alá kerül.
Kültéri vakolatnál az időjárás számít: tűző napon és fagyban egyaránt rosszul köt.

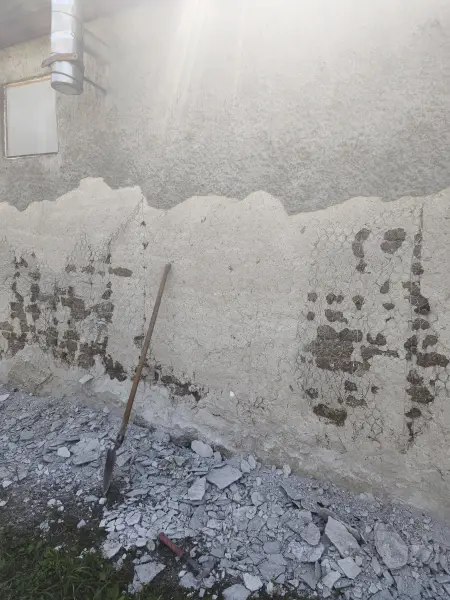

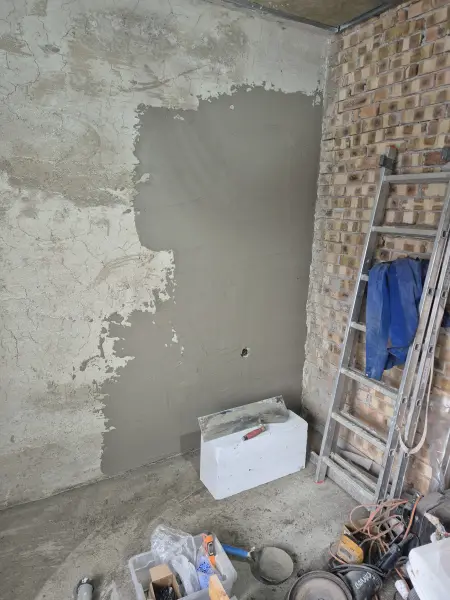

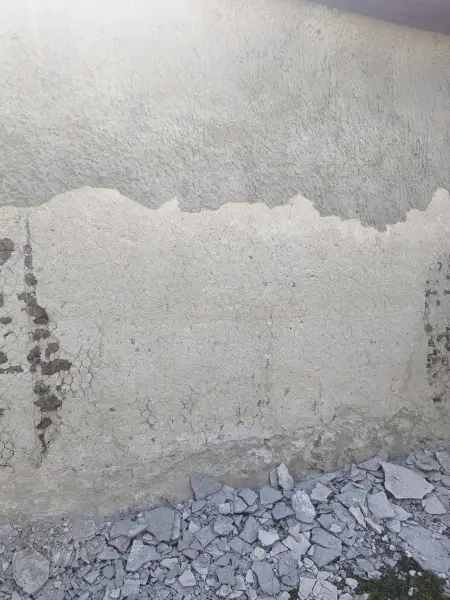

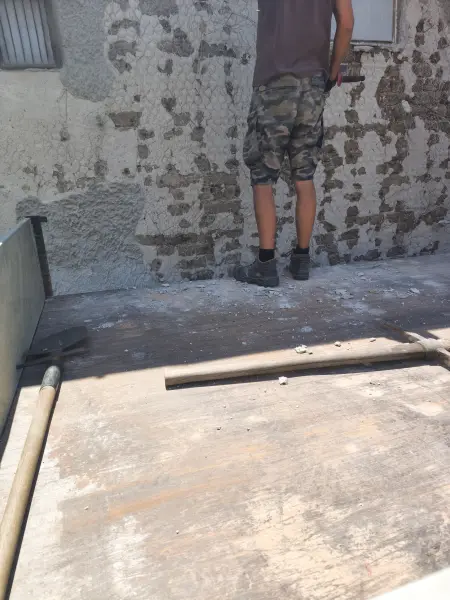

A leváló régi vakolat a homlokzaton.A levert felület a fal tövénél, törmelékkel.A lecsupaszított falfelület a vakolás előtt.Vakolás – a felület újraépítése.A kész, sima kültéri vakolat.

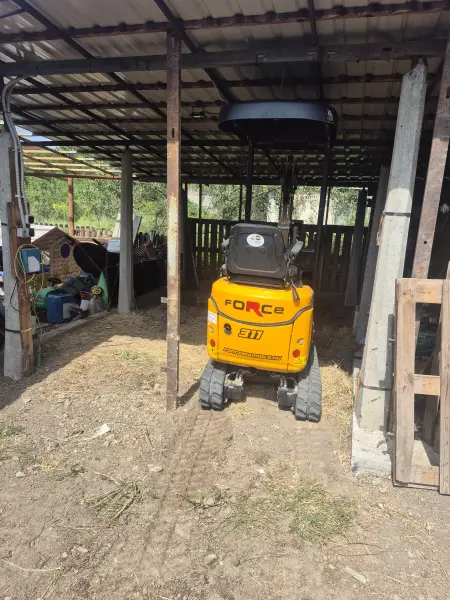

Családi ház udvarán, tornác és melléképület közötti szűk sávban készítettünk tükröt burkolat alá – a minikotró ott is elfér, ahová nagyobb gép be sem tudna állni.
Miért így oldottuk meg
A minikotró a tornác és a melléképület közötti sávba is beállt, a billenőplatós teherautó pedig közvetlenül a tornác alá. Így a kitermelt föld egy mozdulattal a platóra került – nem kellett előbb depóba rakni, majd onnan újra felszedni.
Amire ezen a helyszínen figyelni kellett
Szűk helyen nem az a kérdés, befér-e a gép, hanem hogy marad-e mellette hely a rakodásnak is.
A tükör szélét zsinórral érdemes kitűzni: burkolat alatt néhány centi eltérés is meglátszik a szegélyen.
Ha a teherautó közvetlenül a munkaterület mellé tud állni, elmarad a kétszeri anyagmozgatás – ez időben és árban is látszik.

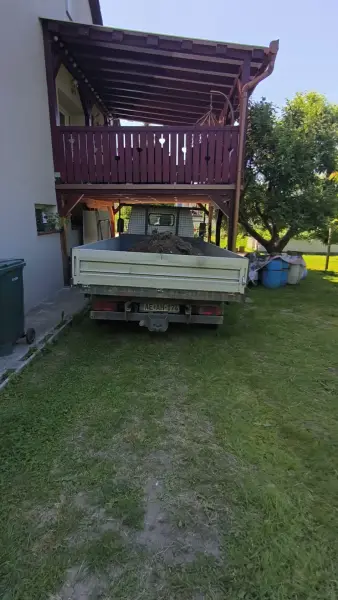

A billenőplatós teherautó a tornác alá beállva – innen ment az elhordás.A minikotró beáll a szűk udvarrészre.Rakodás közvetlenül a fal mellett.A kiszedett sáv a kitűzött zsinór mentén.A keskeny sáv a terasz burkolata mellett.A kész, elegyengetett tükör a melléképület előtt.

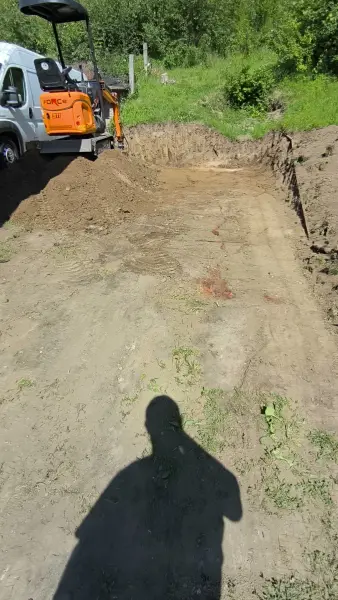

Tükörszedés családi ház udvarán, közel 70 köbméter kitermelt föld elszállításával – a rakodás minikotróval, a fuvarozás saját teherautóinkkal ment.
Miért így oldottuk meg

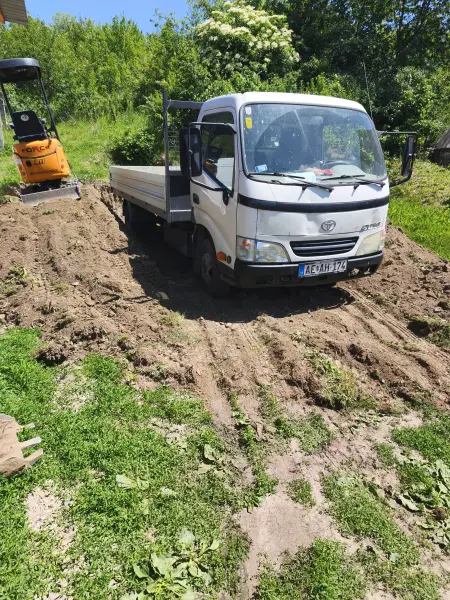

Közel 70 köbméter földet mozgattunk meg: a rakodás minikotróval, a fuvar saját teherautóinkkal ment. Így nem kellett a munka közepén külön fuvarost szervezni, és a gép sem állt tétlenül a szállítás miatt.
Amire ezen a helyszínen figyelni kellett
A kitermelt föld a kiásás után fellazul: nagyobb helyet foglal, mint a gödörben, ezért több fuvar kell, mint amennyit a méretből számolnál.
Ha a gépi munka és a fuvar egy kézben van, a gép nem áll a platóra várva – nagy volumenű tükörszedésnél ez a legdrágább holtidő.

Depóba rakni csak akkor érdemes, ha a teherautónak nincs helye: minden átrakodás plusz munka és plusz idő.

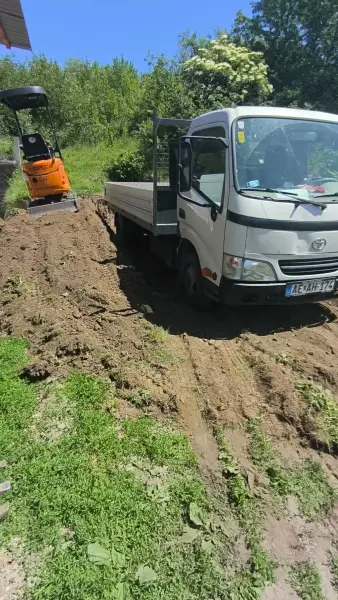

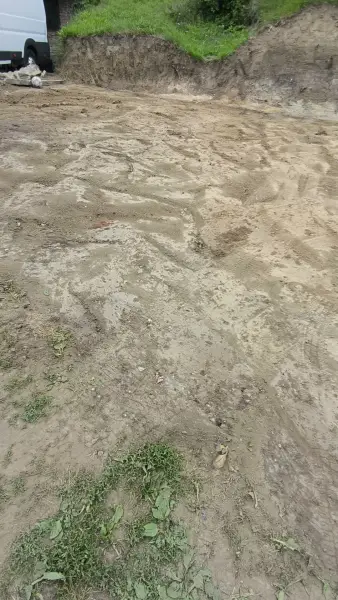

A minikotró a platóra rakodja a kitermelt földet.Rakodás a billenőplatós teherautóra a kiszedett sávban.A kiszedett tükör a kitűzött szélekkel.A kitermelt föld depóban – innen ment az elhordás.A felület egyengetése a gépi menetek után.A kész, elhordott és elegyengetett terület.

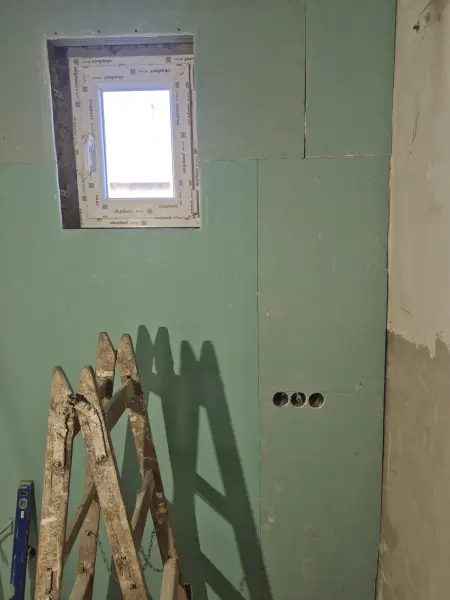

Családi ház belső tereiben építettünk gipszkarton mennyezetet – vizes helyiségben impregnált lappal –, majd a falakat simára gletteltük, festésre készen adtuk át.
Miért így oldottuk meg
A vizes helyiség mennyezetére impregnált lap került, a falakat pedig simára gletteltük és festésre készen adtuk át. Így a festő nem a mi munkánk javításával kezdi.
Amire ezen a helyszínen figyelni kellett
Vizes helyiségbe impregnált gipszkarton való – a sima lap ott néhány év alatt megadja magát.
A glett a festés alapja: ami a glettelésnél nem lett sík, azt a festék nem fogja eltakarni, sőt kiemeli.
Festésre kész átadás azt jelenti, hogy csiszolva és portalanítva van – érdemes tisztázni, ez benne van-e.

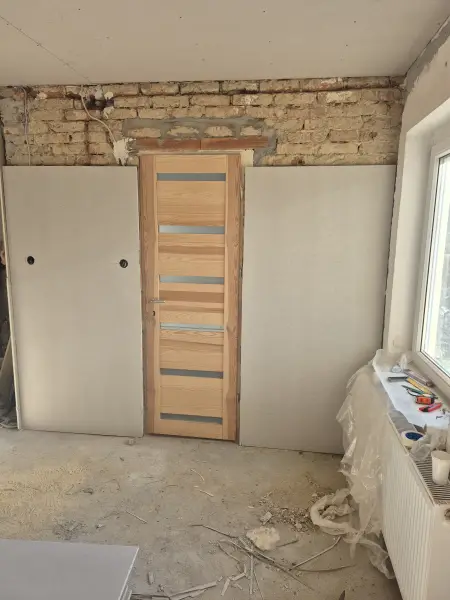

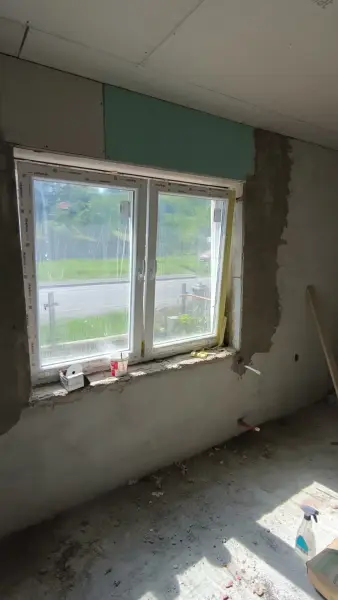

Az impregnált gipszkarton mennyezet és a glettelt fal.Glettelés közben – állás a helyiség közepén.A helyiség friss glettréteggel, az ajtónyílás felé.Az ablakos fal simára glettelve.A kész, sima falfelület – festésre készen.

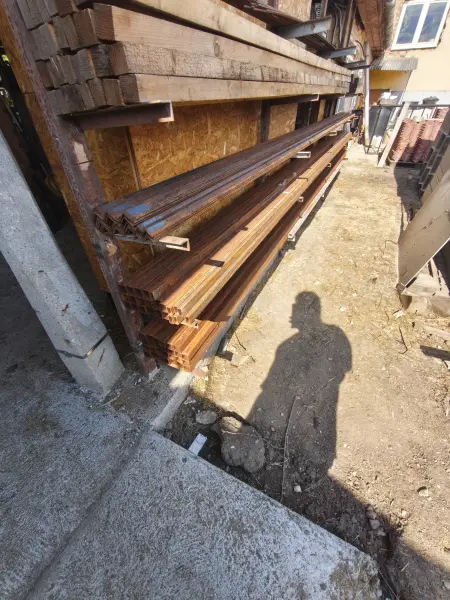

Saját műhelyünkbe készítettünk hegesztett acélpolcot a zártszelvények és laposacélok tárolására – így a hosszú anyag rendezetten, egy helyen áll.
Miért így oldottuk meg
Ez a polc a saját műhelyünkbe készült, a szálanyag rendezett tárolására. Azért mutatjuk meg, mert ugyanígy dolgozunk akkor is, ha ügyfélnek gyártunk: hegesztett acélváz, méretre szabva, a tárolandó anyaghoz igazítva.
Amire ezen a helyszínen figyelni kellett

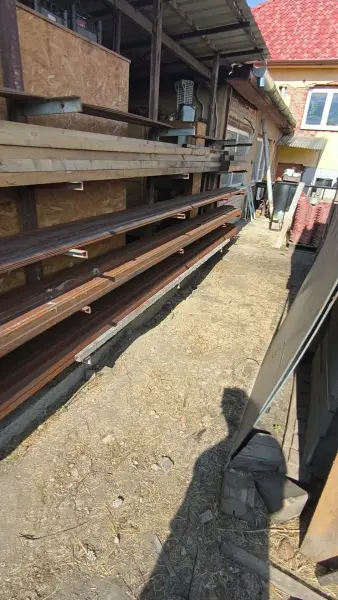

A hosszú szálanyag rendezett tárolása nem kényelmi kérdés: a meghajlott zártszelvényből nem lesz egyenes szerkezet.
Tárolópolcnál a tartók osztása számít – túl ritka alátámasztásnál a szálanyag idővel megül.
A hegesztett polc terhelhetőségét a tartók és a rögzítés adja, nem a polclap.

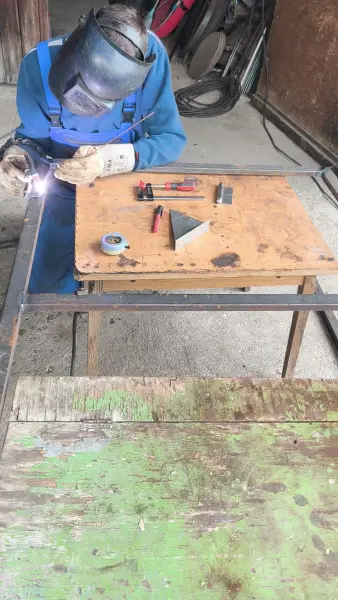

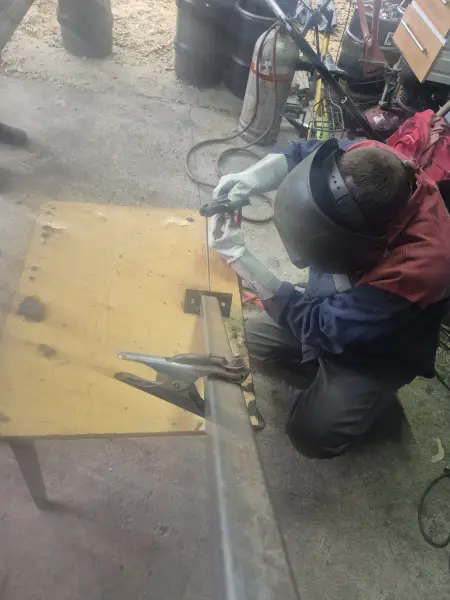

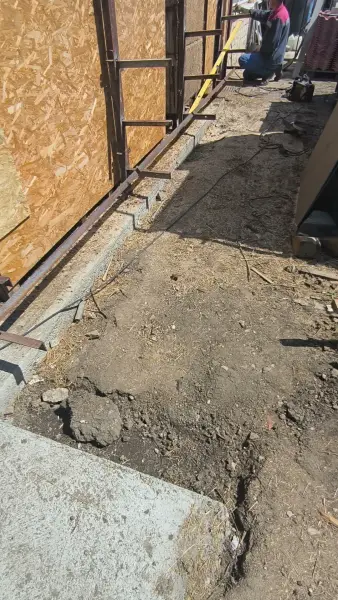

Az elemek előkészítése a műhely munkaasztalán.A tartók hegesztése.A polc váza a helyére állítva.A polcsor hosszában – a szálanyag helye.A kész polc feltöltve: zártszelvények és szögacélok rendezetten.

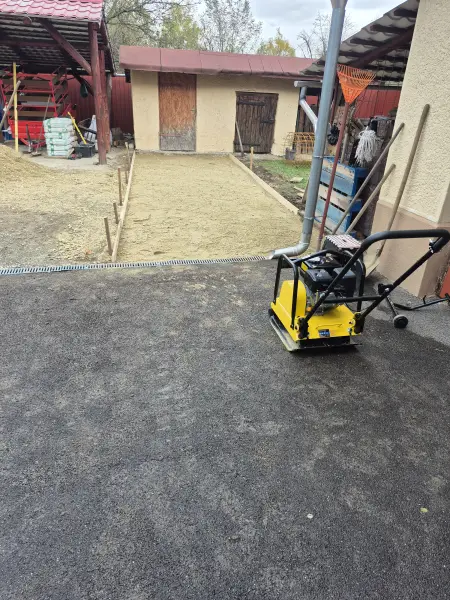

Bejáró teljes rétegrenddel: zúzottkő alapréteg, forgólézeres szintezés, vezetősínek a zúzalék ágyazaton, tömörítés, végül a térkő burkolat lerakása.
Miért így oldottuk meg
A teljes rétegrendet mi készítettük: zúzottkő alapréteg, forgólézeres szintezés, vezetősínek a zúzalék ágyazaton, tömörítés, majd a burkolat. Így nem két csapat közötti átadáson múlik, hogy a bejáró évek múlva is sík marad-e.
Amire ezen a helyszínen figyelni kellett
A térkő annyit ér, amennyit az alatta lévő rétegrend: zúzottkő alap, tömörítés, zúzalék ágyazat. A burkolat maga csak a látvány.
A vezetősínek adják az egyenletes ágyazatot – nélkülük a felület hullámos lesz, és később megsüllyed.
A lerakott térkövet le kell döngölni, hogy a fugahomok is a helyére kerüljön.
A zúzottkő a helyszínen, a bejáró előkészítése.A munkaterület a gépi rendezés után, a meglévő betonfelülettel.Lézeres szintező – innen kapja a szintet az egész bejáró.Zsaluzás: a deszkák a jövendő betonsáv mentén.A kitűzött, zsaluzott sávok a kiszabott szinten.Az elterített, tömörített zúzottkő ágyazat.A lerakott térkő döngölése – a kész bejáró.
Miért így oldottuk meg

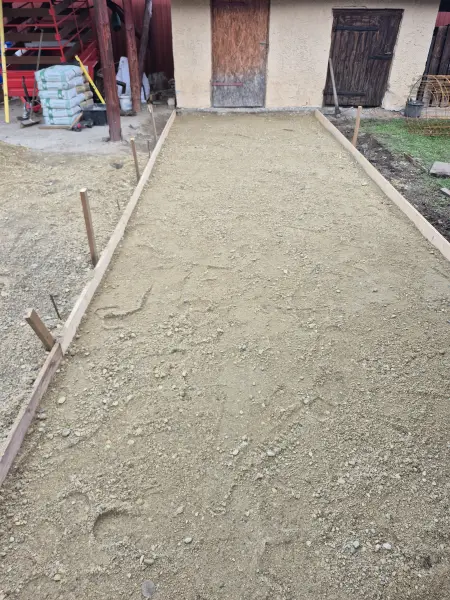

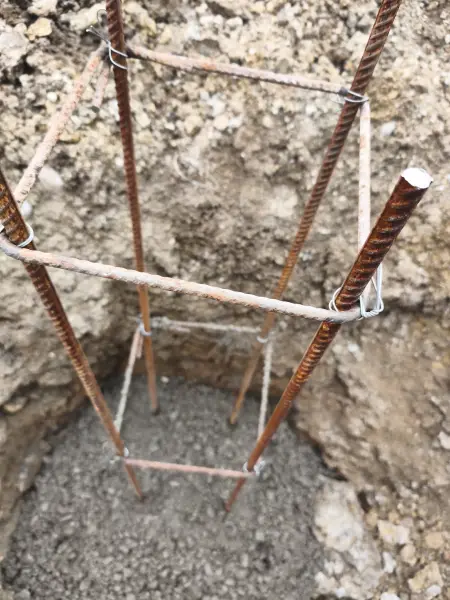

A vasvázakat a helyszínen, előre kötöttük össze, és zúzottkő ágyazatra állítottuk be a gödrökbe. Így a betonozás egy menetben mehetett, és minden pontalapban ugyanaz a vasalás van.
Amire ezen a helyszínen figyelni kellett

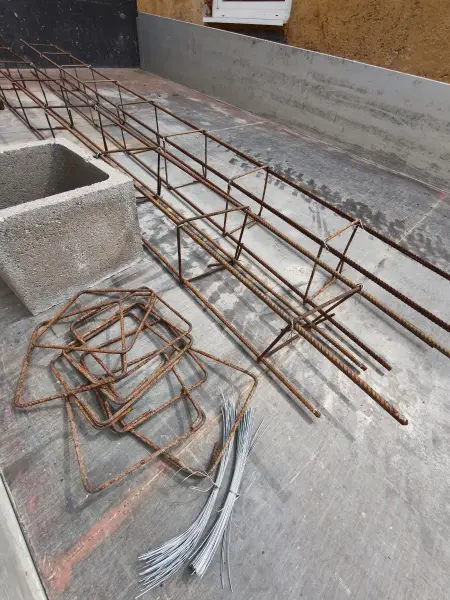

A pontalapba kötözött betonacél kosár azért kell, hogy a szerkezet a húzást is bírja: a beton önmagában csak nyomásra erős.
A vasvázat ne a gödör aljára fektesd – kavics- vagy zúzottkő ágyra kerüljön, hogy alul is maradjon betonfedés.
A gödröket érdemes egyszerre kiásni és betonozni: nyitva hagyva az oldalfal beomolhat, főleg eső után.

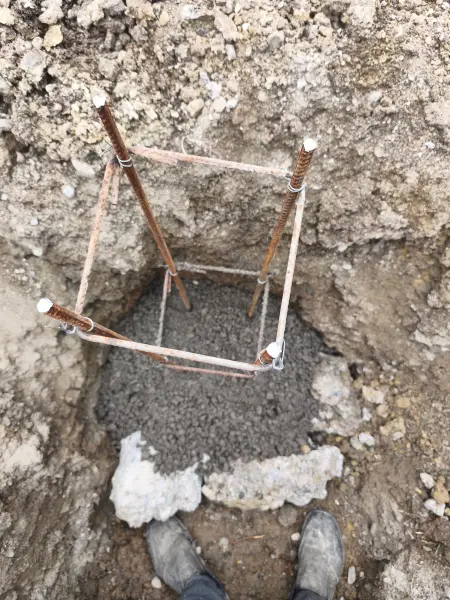

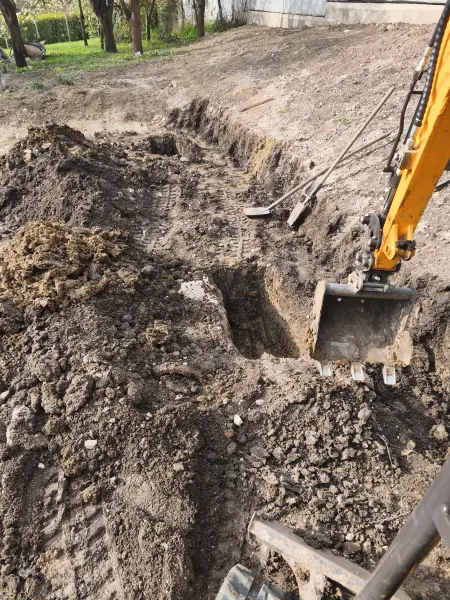

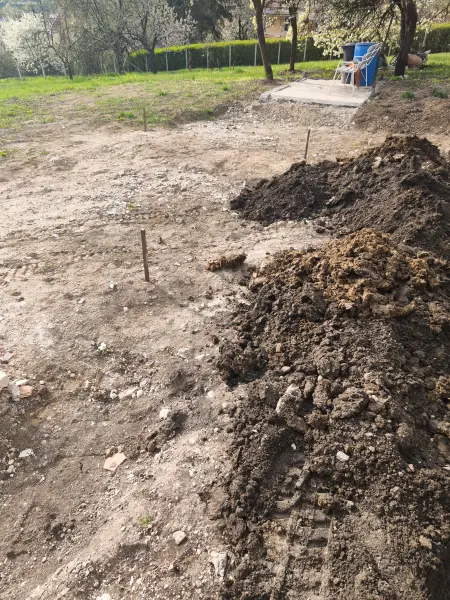

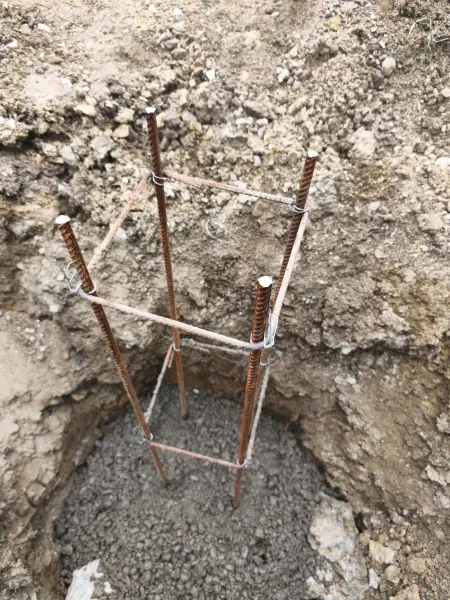

Gépi gödörásás a pontalapoknak.A kiásott gödrök sora a kitűzött nyomvonalon.Előre kötött betonacél kosarak.A vasváz a gödörben, zúzottkő ágyazaton.A beállított vasváz a gödörben.A kész pontalap – betonozásra készen.

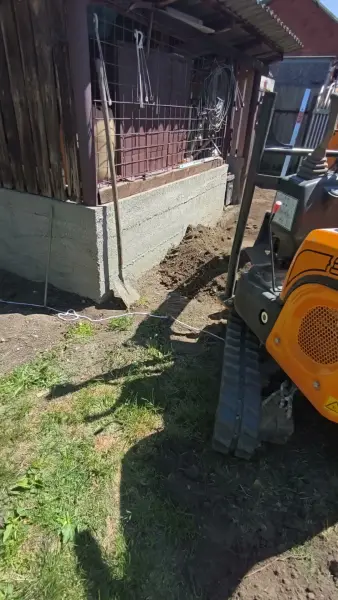

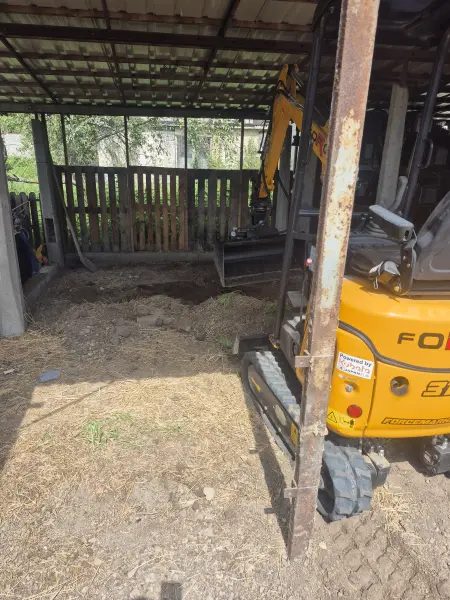

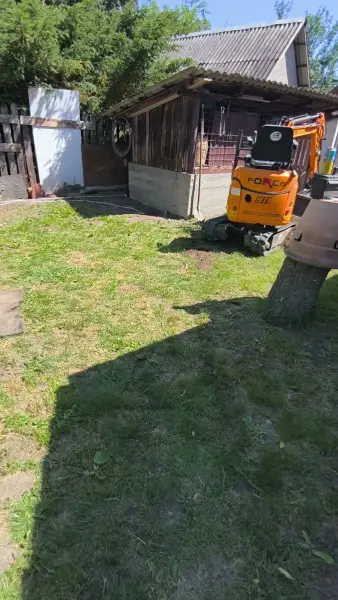

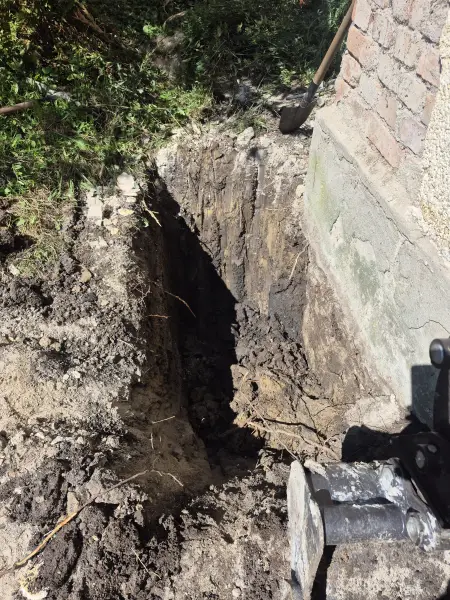

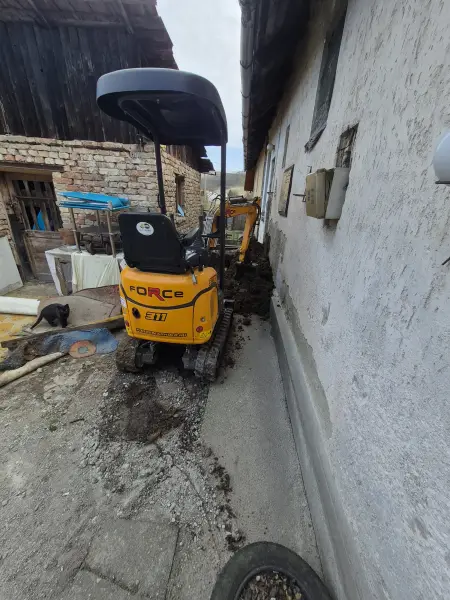

Két épület közötti keskeny átjáróban tártuk fel a szennyvízvezetéket. Ekkora helyre csak minikotró fér be, közvetlenül a kőlábazat mellett dolgozva.

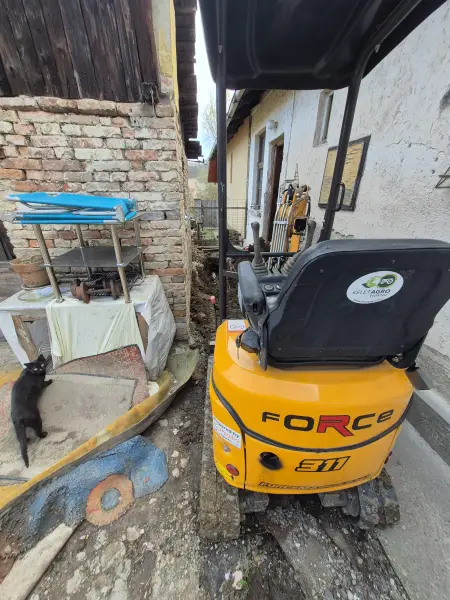

A minikotró a ház és a melléképület közötti szűk sávban.A gép befér közvetlenül a fal mellé is.A feltárt nyomvonal a kőfal tövében.A kotrókanál a szűk árokban dolgozik.
Kerítés nyomvonalának előkészítése lejtős telken: a gép szűk átjárón jutott be, majd vízszintes sávot alakítottunk ki a telekhatár mentén.
Miért így oldottuk meg
A gép szűk átjárón jutott be a telekre, és a lejtős szakaszon vízszintes sávot alakítottunk ki a telekhatár mentén. Így a kerítés oszlopai egy szinten indulhattak, nem a lejtés szerint.
Amire ezen a helyszínen figyelni kellett
Lejtős telken a kerítés alá vízszintes sávot kell kialakítani – e nélkül az oszlopok nem egy vonalban állnak.
A gép bejutása itt a szűk keresztmetszet: az átjáró szélessége dönti el, hogy gépi vagy kézi munka lesz.

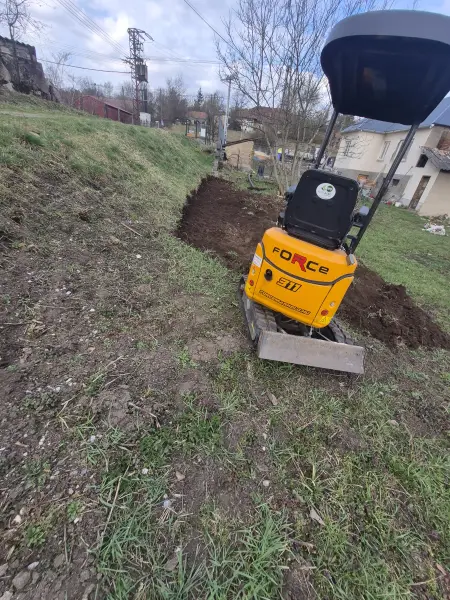

A rézsű mentén dolgozó gép alatt a talaj teherbírását folyamatosan figyelni kell.

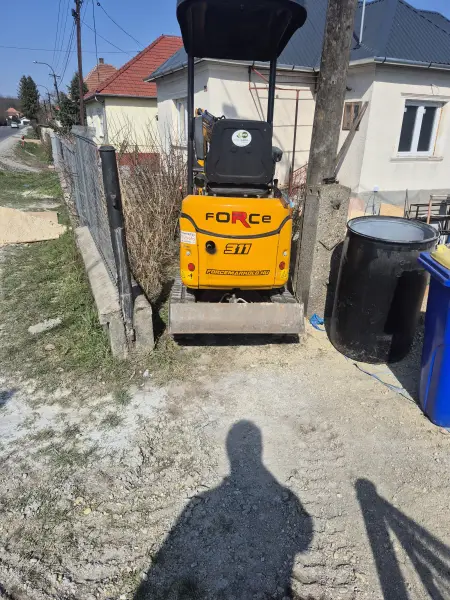

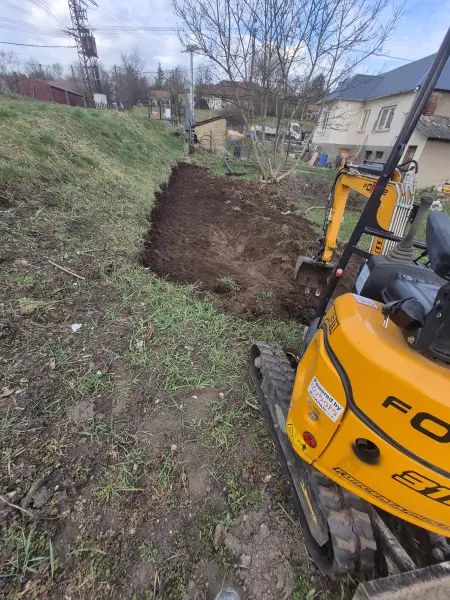

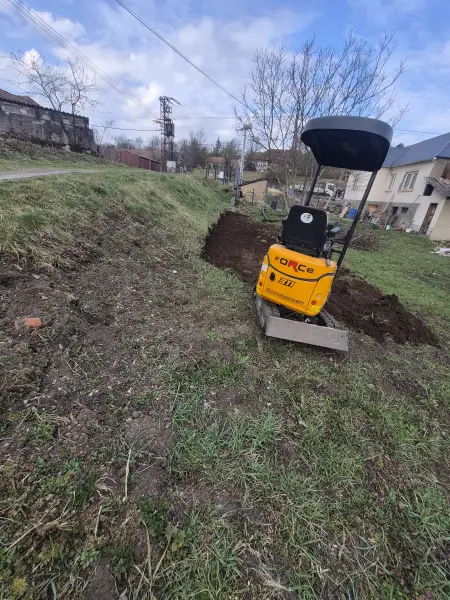

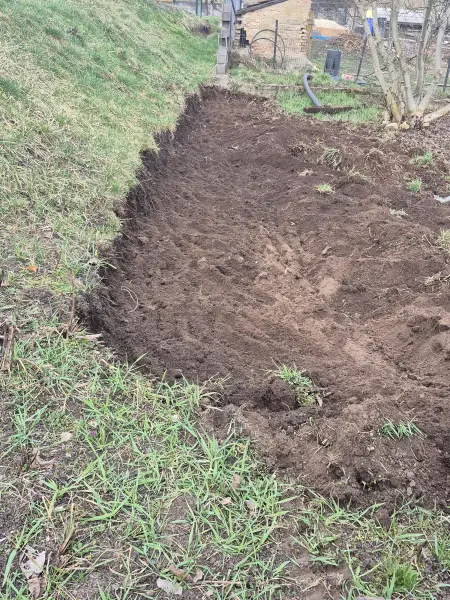

A minikotró szűk helyen, a meglévő kerítés mellett.Földmunka a lejtős telekrészen.A gép a rézsű mentén dolgozik.A kitermelt föld a nyomvonal mellett.A kész, kitisztított sáv a kerítés vonalában.

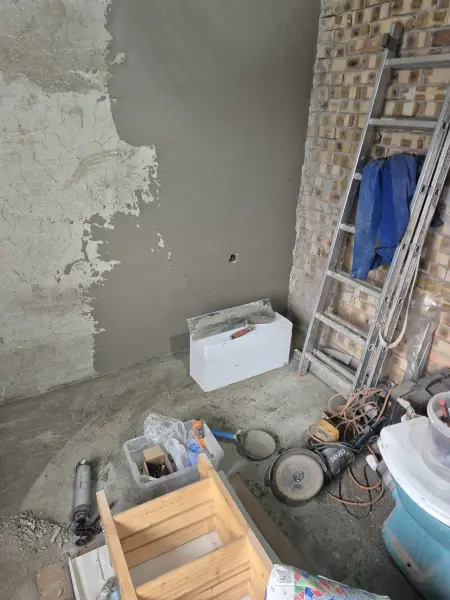

Belső átalakítás Ytong falazattal: az aljzatba betonacél háló került, majd kézzel bedolgozott beton. A válaszfal és a pillér Ytong elemekből épült, vakolásra előkészítve.
Miért így oldottuk meg
A nyílás fölé Ytong U-idomba kötött betonacéllal készült monolit áthidaló, az aljzatba pedig vasháló került a beton alá. A falazás és az aljzat egy munkamenetben ment, így nem kellett a helyiséget kétszer kiüríteni.
Amire ezen a helyszínen figyelni kellett
A nyílás fölé való áthidaló nem elhagyható és nem improvizálható – a fal terhét ez adja tovább a nyílás mellé.

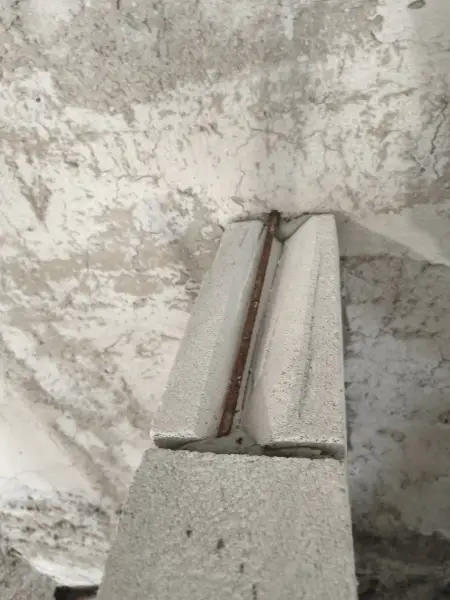

Az Ytong U-idom önmagában zsaluelem: a teherbírást a beletett betonacél és a beton adja, nem az idom.
Az aljzatba tett vasháló akkor dolgozik, ha a beton fogja körbe – nem akkor, ha a földön fekszik alatta.

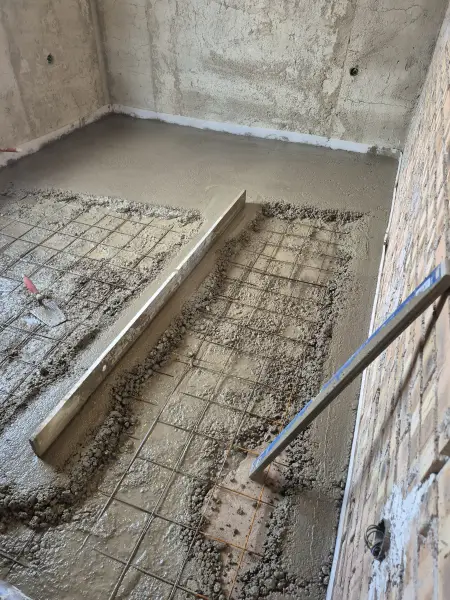

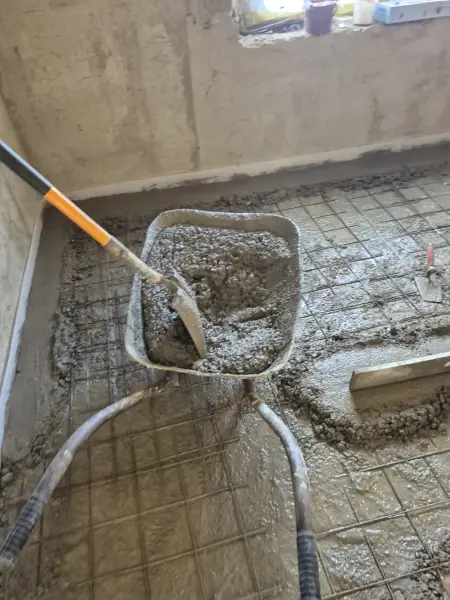

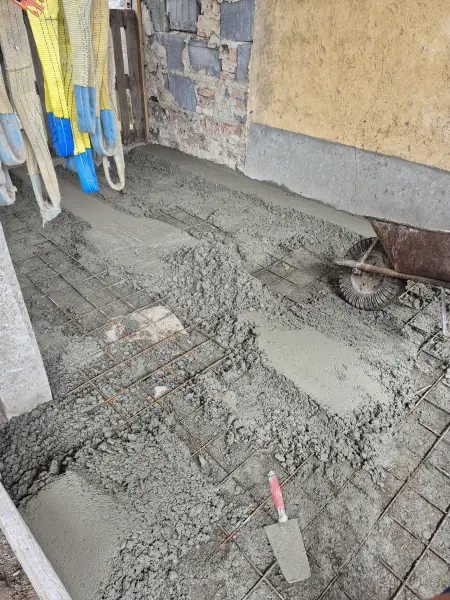

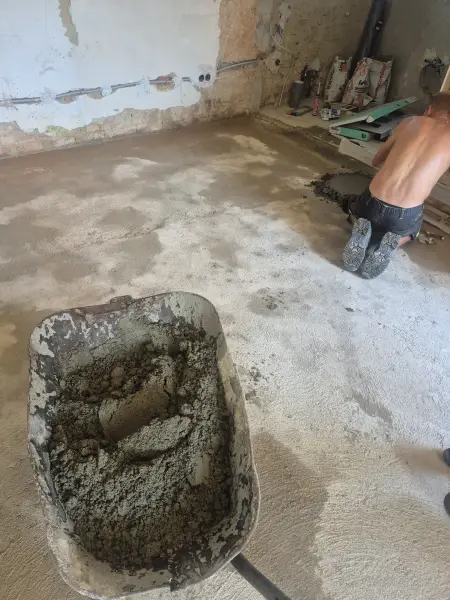

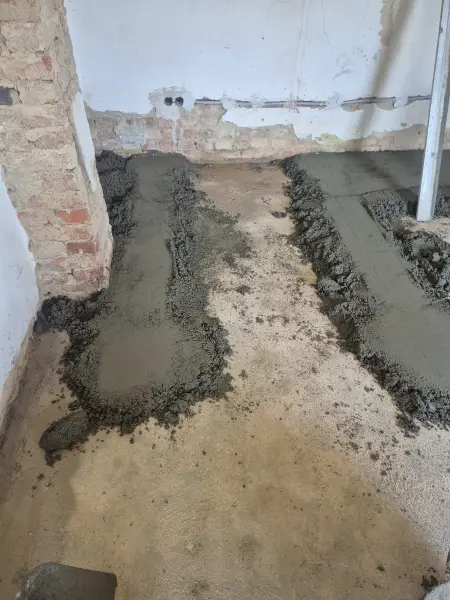

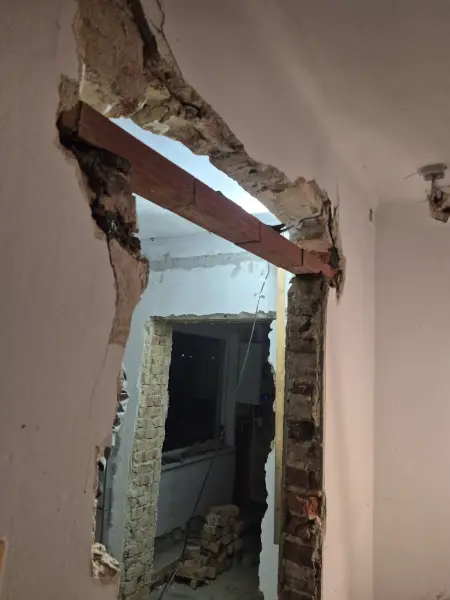

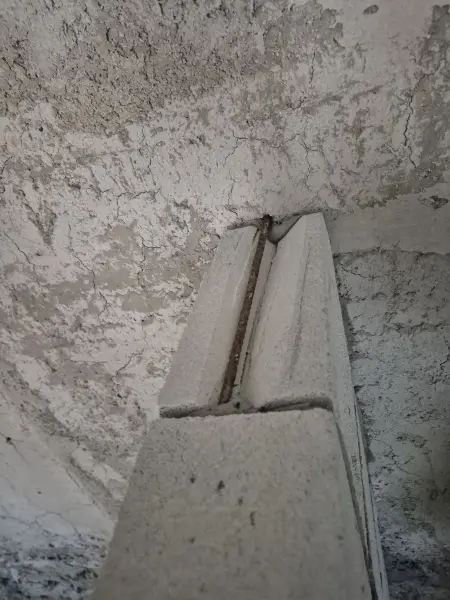

Vasháló és zsaluzás az aljzatbeton előtt.A beton bedolgozása a vasháló fölé.A helyiség a falazás és a vakolás munkái közben.Vakolás – a régi felület újraépítése.Ytong U-idom a nyílás fölé.Betonacél az U-idomban – a monolit áthidaló vasalása.
A 2025-ben megkezdett belső felújítás folytatása: nyílásbontás és áthidalók beépítése, falhoronyvésés, gipszkarton álmennyezet fémprofil rasztertal, végül vakolás és glettelés.
Miért így oldottuk meg
Télen, belső térben dolgoztunk – ilyenkor a sorrend számít a legtöbbet: előbb a bontás és a vezetékek, utána a szerkezet, és csak a végén a vakolás. A vizes helyiség falára impregnált lap került, a mennyezetbe pedig revíziós nyílás.

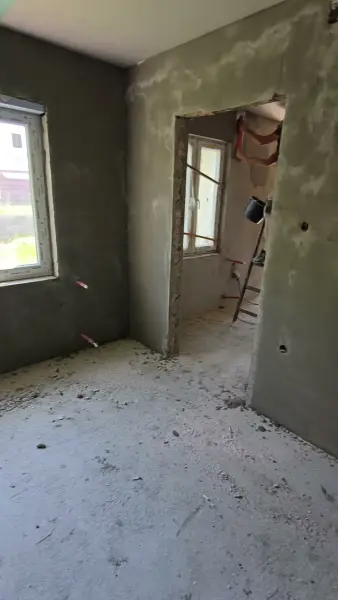

Amire ezen a helyszínen figyelni kellett
Vizes helyiségbe impregnált gipszkarton való – a sima lap ott néhány év alatt tönkremegy.
Az álmennyezetbe érdemes revíziós nyílást tenni: enélkül a fölötte futó vezetékhez csak bontással lehet hozzáférni.

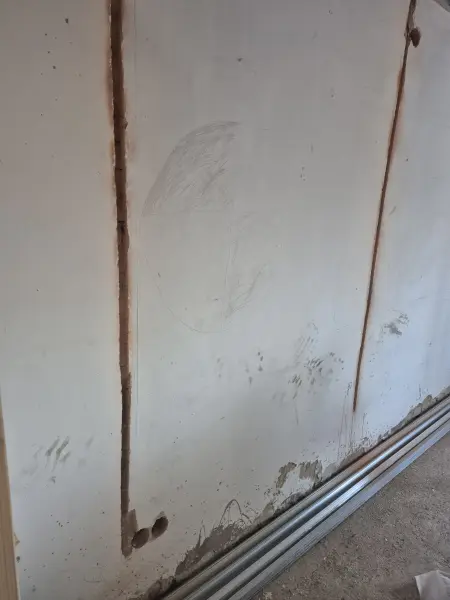

A falhoronyvésést a vakolás ELŐTT kell elvégezni, különben a kész felületet kell újra megbontani.

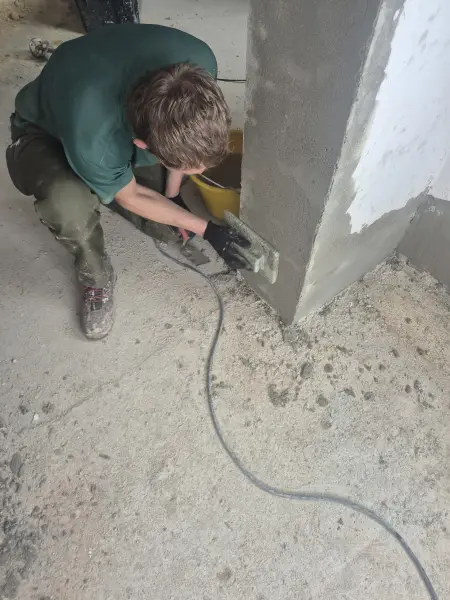

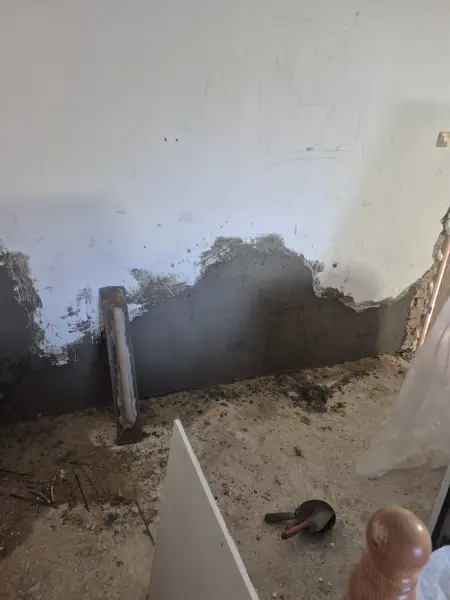

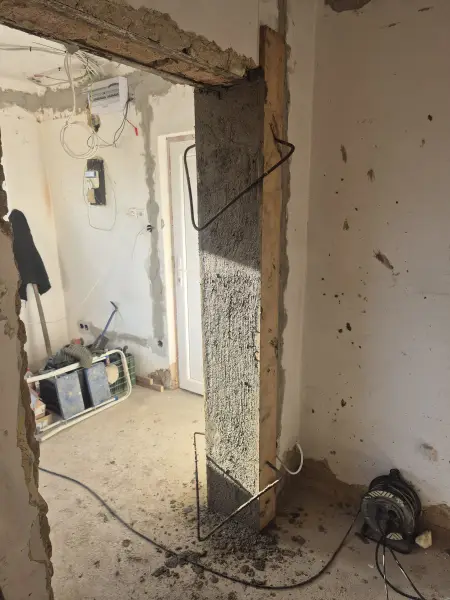

Az ajtónyílás bontása, a vezetékek kiépítése.A fal aljának lekaparása és újravakolása.Impregnált gipszkarton a vizes helyiség falán.Az új gipszkarton válaszfal az ajtónyílással.Az álmennyezet fém profilváza.Vésés – a vezetékek helye készül a falban.A kész gipszkarton mennyezet a revíziós nyílással.A helyiség a felújítás végén – javított falak, kész mennyezet.

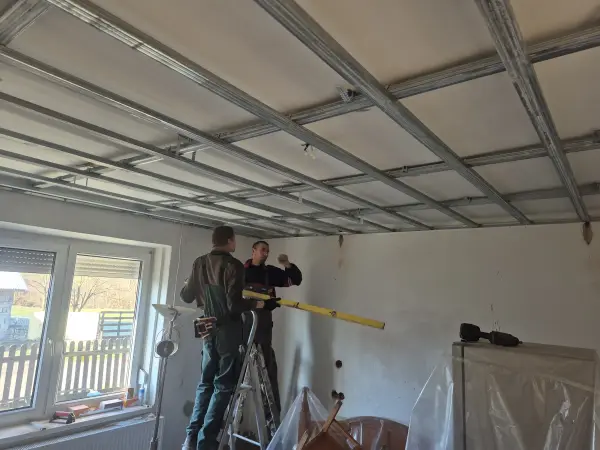

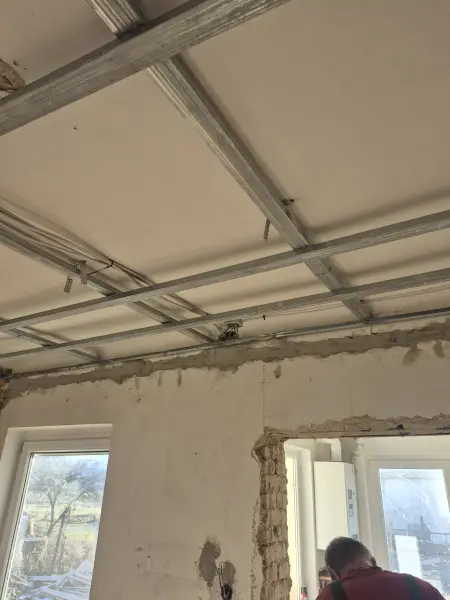

Gipszkarton álmennyezet építése fémprofil rasztertal, a lapok felszerelése, majd a falak vakolása és glettelése – helyiségenként haladva.
Miért így oldottuk meg
A profilvázat szintezve rögzítettük, és csak utána került fel a lap – az álmennyezetnél ez dönti el a végeredményt. Helyiségenként haladtunk, hogy a ház a munka alatt is használható maradjon.
Amire ezen a helyszínen figyelni kellett
Az álmennyezet a fémprofil vázon áll vagy bukik: ha a raszter nem szintezett, a kész lapokon meglátszik.
A gépészeti hornyokat a vakolás előtt kell javítani, különben a javítás helye később kirajzolódik a festés alatt.
Helyiségenként haladva kevesebb a por és a bontás – lakott házban ez sokat számít.

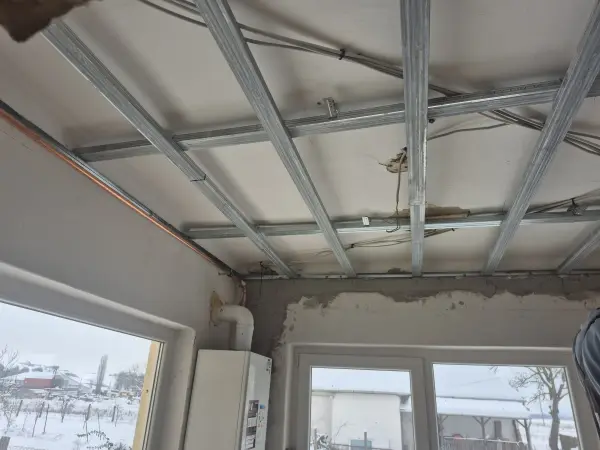

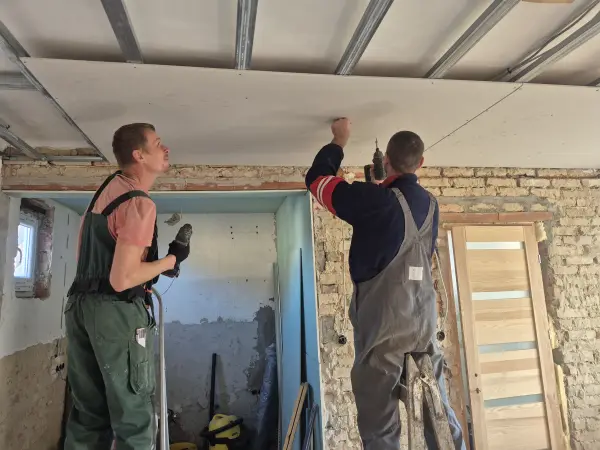

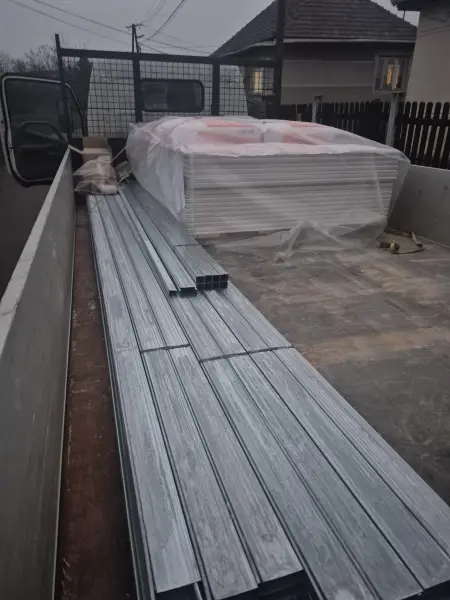

A gipszkarton lapok és profilok a platón, a helyszínre érkezve.A mennyezeti profilváz épül.A váz szintezése és rögzítése.A gipszkarton lapok rögzítése a vázra.A vakolt fal a gépészeti hornyok javításával.A helyiség gipszkarton falburkolattal és beépített ajtóval.A kész álmennyezet lapozva.A kész szoba – új mennyezet, vakolt falak.

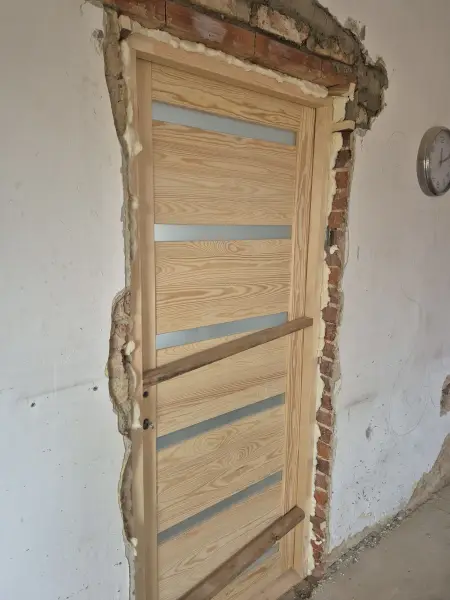

Ajtónyílások bontása és bővítése, áthidalók beépítése, a régi padló elbontása, majd betonacél hálóval erősített új aljzatbeton készítése és az új ajtók beépítése.
Miért így oldottuk meg
A nyílásbontás, az áthidaló, az aljzat és az ajtóbeépítés egy csapatnál maradt, ezért a küszöbszintek és a kávák egymáshoz igazodtak. Az aljzatba vasháló került a beton alá, nem utólagos javításként.
Amire ezen a helyszínen figyelni kellett

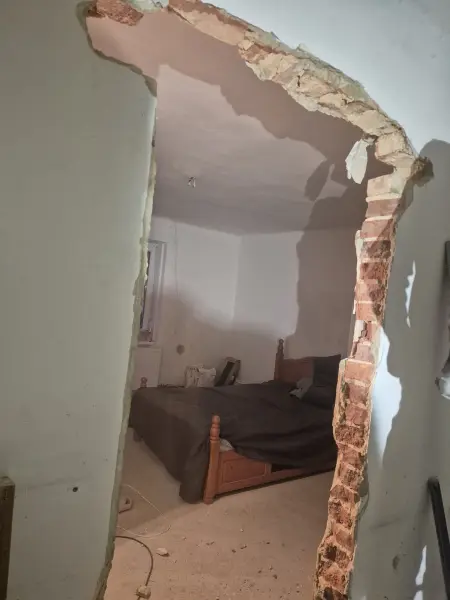

Nyílás bővítésekor előbb az áthidalót kell beépíteni, és csak utána bontani alatta – fordítva a fal megindulhat.

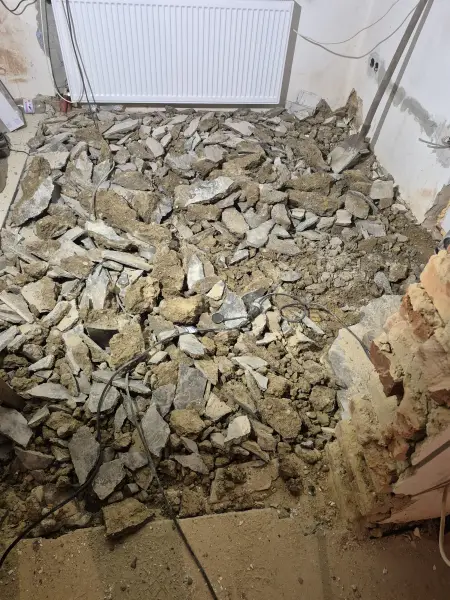

A régi padló elbontásakor derül ki, mi van alatta: érdemes rá tartalékot tervezni az időben és az árban.
Az új aljzat és az új ajtó sorrendje nem mindegy: a küszöbszintet az aljzat adja meg.

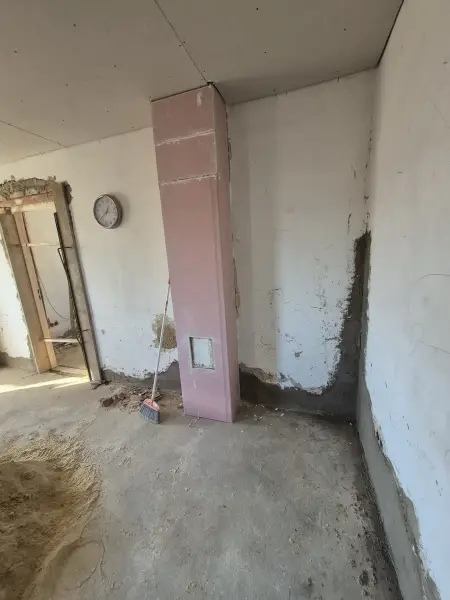

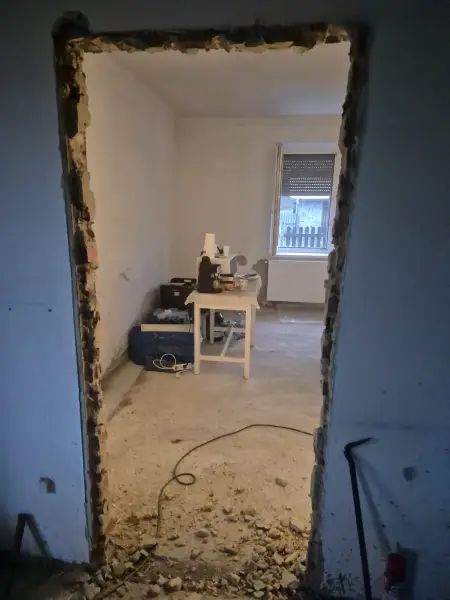

A régi ajtónyílás kibontva.A nyílás szélesítése a téglafalban.Az új áthidaló beépítve a nyílás fölé.A felbontott padló törmeléke.Az új ajtó a helyén, a káva javítása előtt.Vasháló és friss beton – készül az új aljzat.A beton húzása, szintbe rakása.A kész, simított friss aljzat az új ajtóval.

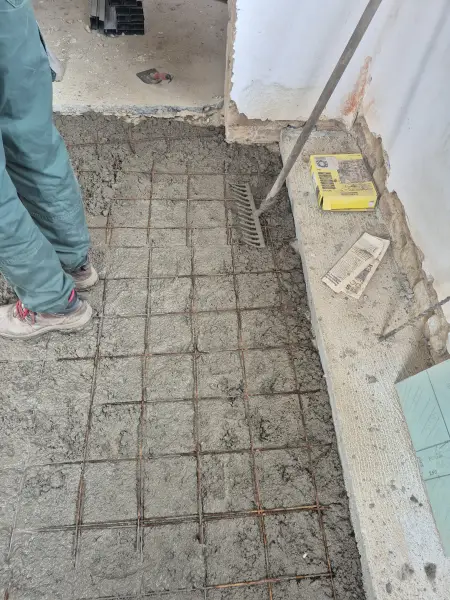

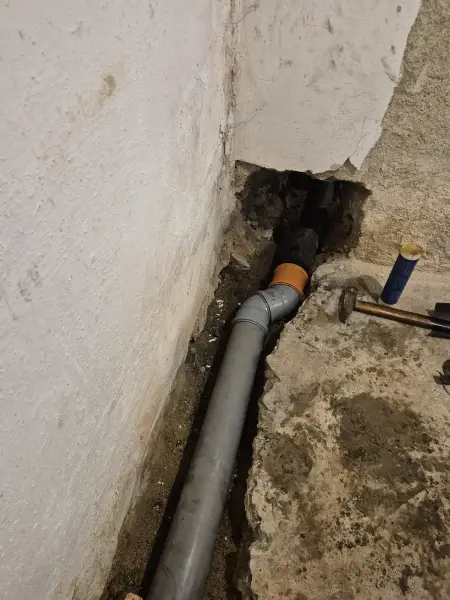

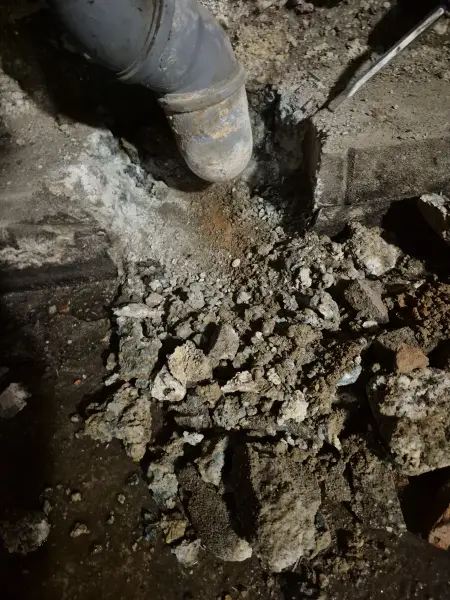

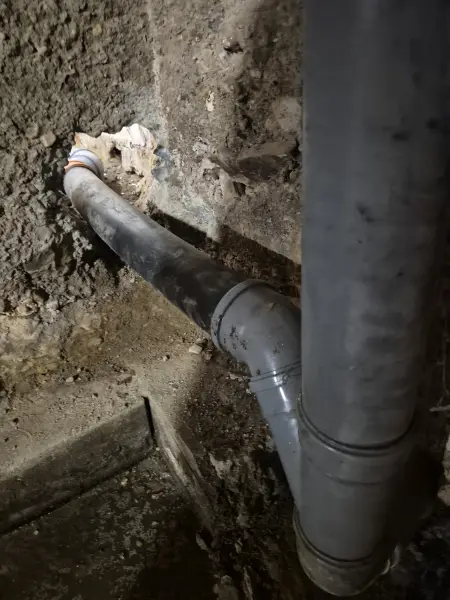

Új helyiség szennyvízbekötése a meglévő hálózatra: az aljzat megbontása az ejtővezeték körül, elágazó idom beépítése, majd az új vezetékszakasz kiépítése.
Miért így oldottuk meg

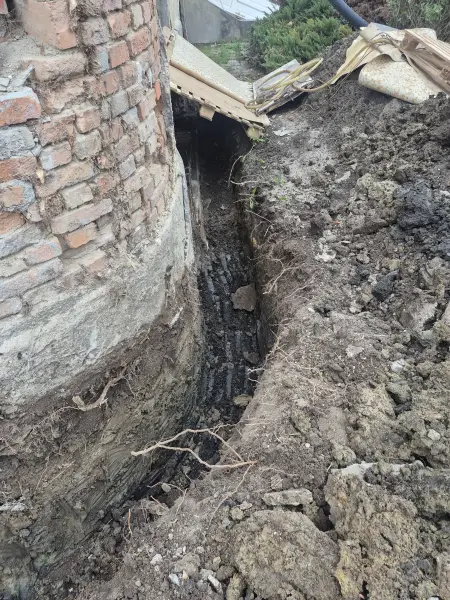

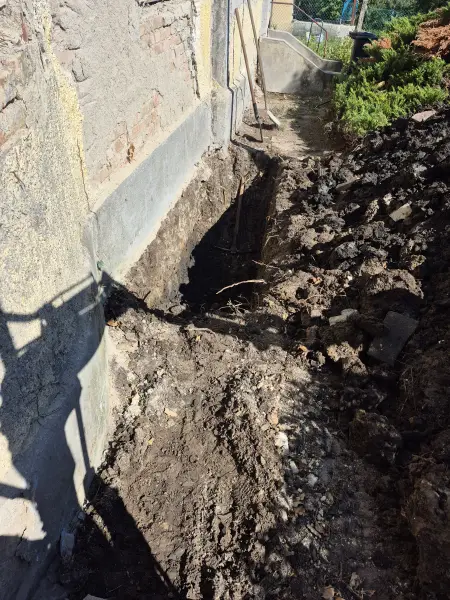

Az ejtővezeték körül bontottuk meg az aljzatot, feltártuk a csatlakozási pontot, és oda építettük be az elágazó idomot. Így az új helyiség a meglévő gerincre köt rá, nem egy külön, toldott szakaszra.
Amire ezen a helyszínen figyelni kellett
Meglévő hálózatra kötésnél a csatlakozási pontot fel kell tárni – idomot „vakon" beépíteni nem lehet.
A szennyvízvezetéknek végig esnie kell: a túl kicsi és a túl nagy lejtés is dugulást okoz.
Az aljzat megbontása után a visszabetonozás is a munka része – ezt érdemes az ajánlatban tételesen látni.

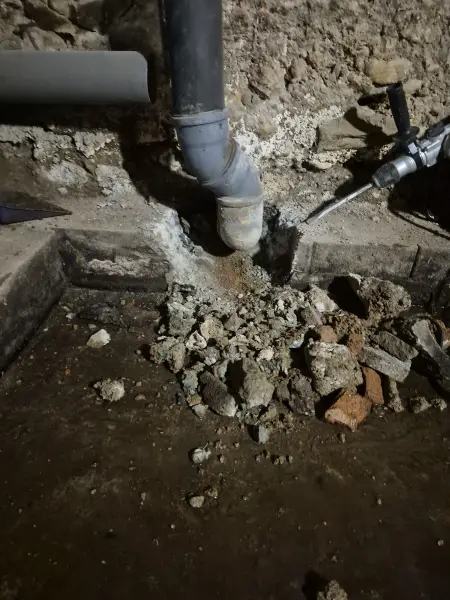

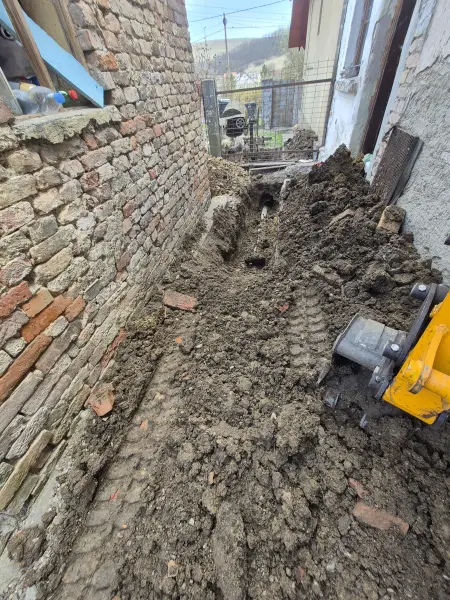

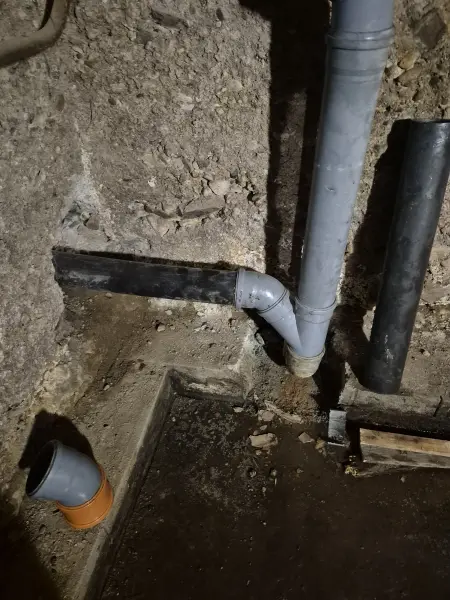

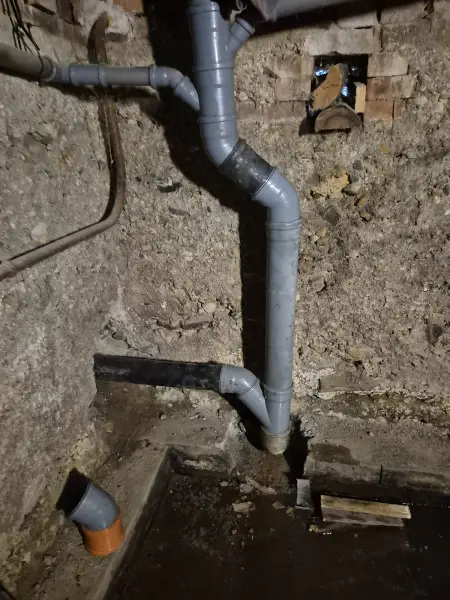

Bontás a meglévő ejtővezeték körül.A feltárt csatlakozási pont.Az új elágazás beépítve a meglévő gerincbe.Az összeépített idomsor a fal mellett.A bekötés a fal tövében.A kész vezeték az új helyiségben.

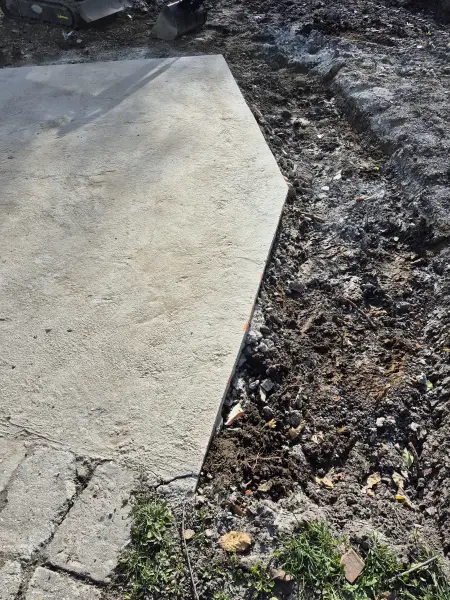

Meglévő betonlap méretre vágása gyémánttárcsával. A vágásvonal kijelölése után a felesleges részt eltávolítottuk, így a lap pontosan illeszkedik a térkő burkolathoz.
Miért így oldottuk meg
A meglévő betonlapot nem bontottuk el, hanem méretre vágtuk – így a régi és az új burkolat illeszkedik egymáshoz, és nem keletkezett fölösleges törmelék, amit el kellett volna szállítani.
Amire ezen a helyszínen figyelni kellett
Meglévő betont gyémánttárcsával érdemes vágni: az él egyenes marad, és nem repedezik be a maradó rész.
A vágásvonalat előre ki kell jelölni és mérni – utólag korrigálni betonban már nem lehet.
Ha a lap burkolathoz illeszkedik, a vágás pontossága a fugaképen fog látszani.

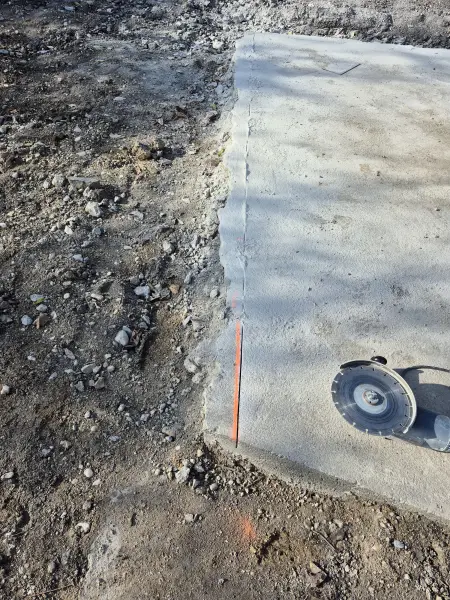

A betonlap kijelölt vágásvonala, gyémánttárcsás vágás előtt.A levágott él az árok mentén.A méretre vágott lap a helyszínen.A lap előkészítve a beemeléshez.A beillesztett lap a térkő mellett.A kész állapot – illesztés a meglévő burkolathoz.

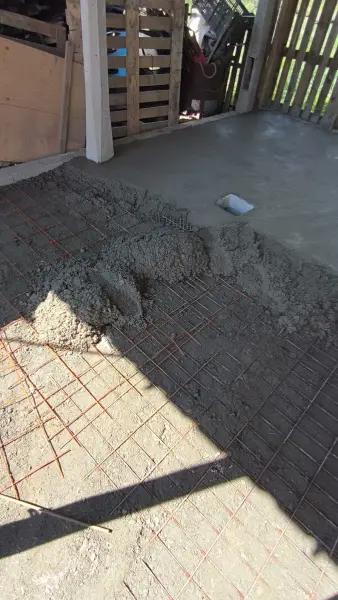

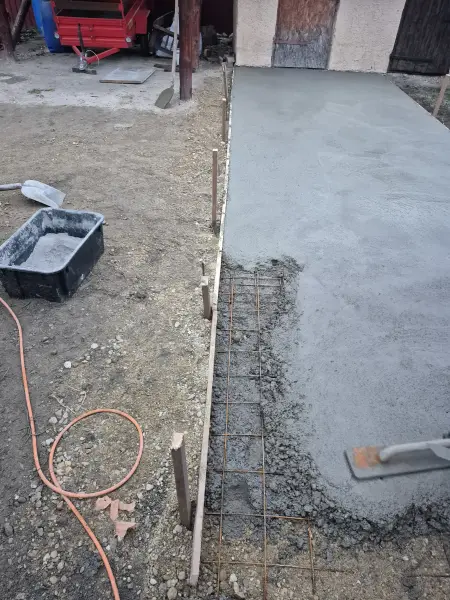

Bejáró betonozása teljes rétegrenddel: folyóka beépítése és az ereszcsatorna bekötése, zsaluzás, lapvibrátoros tömörítés, betonacél háló, majd a betonlemez bedolgozása és simítása.
Miért így oldottuk meg
A teljes rétegrend nálunk készült: tükör, tömörítés lapvibrátorral, ágyazat, vasháló, majd a beton. Így nincs átadás két csapat között – a bejáróknál épp ez a leggyakoribb hibaforrás, és a hiba csak évek múlva jön elő.
Amire ezen a helyszínen figyelni kellett
A bejáró alá tömörített zúzottkő ágyazat kell: e nélkül a betonlemez idővel megsüllyed és megreped.
A folyókát és az ereszcsatorna bekötését a betonozás ELŐTT kell megoldani – utólag már csak bontással megy.
A vasháló akkor dolgozik, ha a lemez alsó harmadában van, nem a földön fekve. Kérdezz rá, tesznek-e alá távtartót.

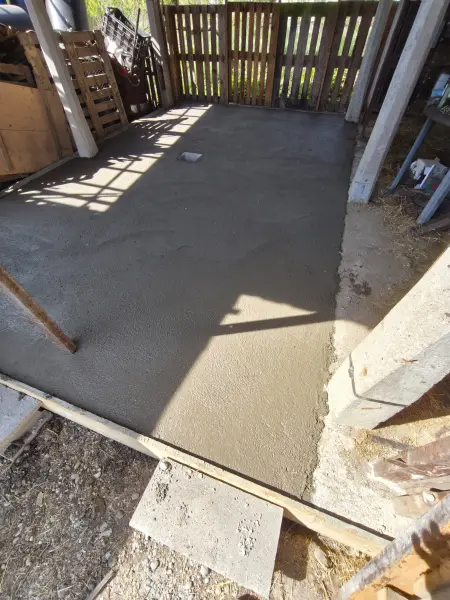

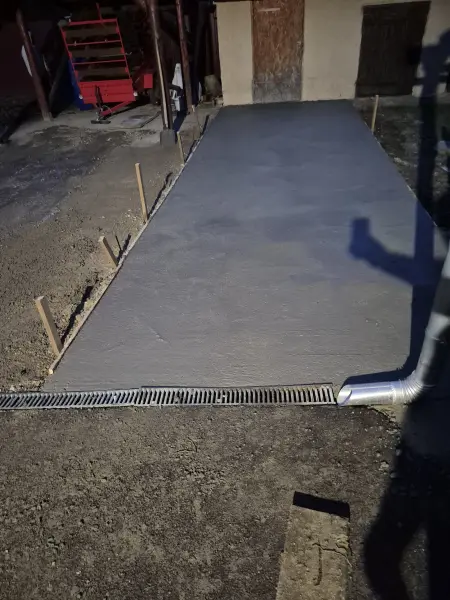

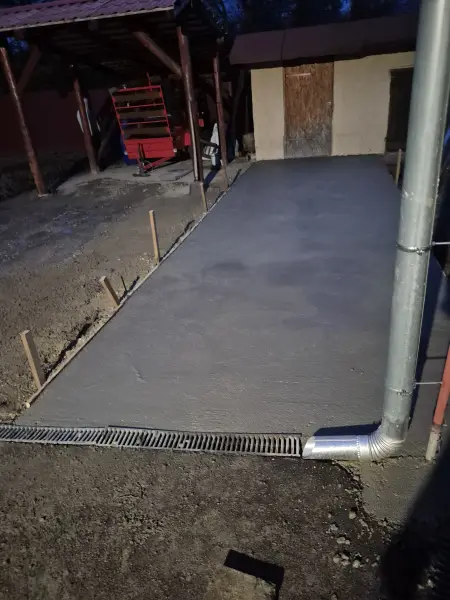

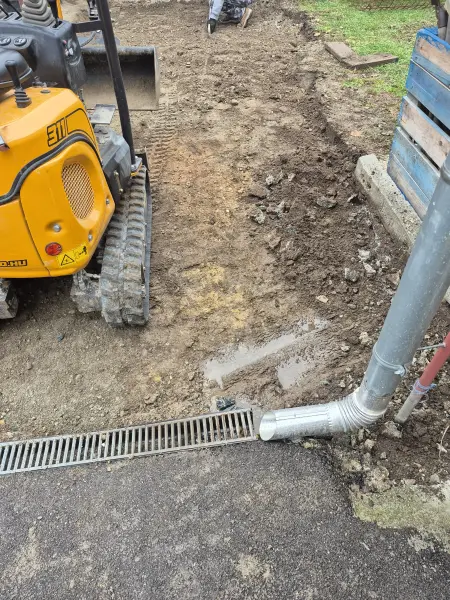

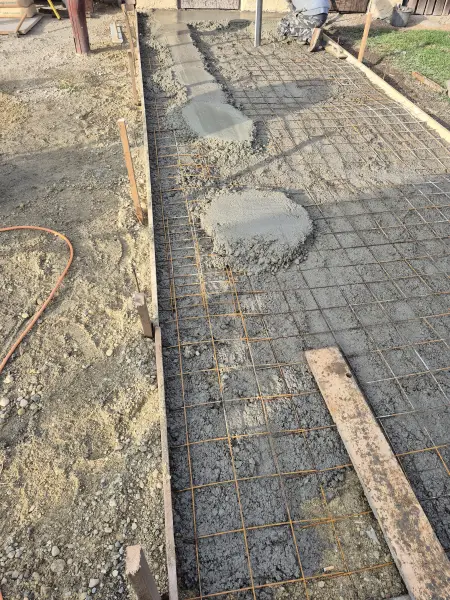

A folyóka bekötése – a minikotró a bejáró szélén dolgozik.A kitűzött, zsaluzott bejáró-felület.A tükör tömörítése lapvibrátorral.A tömörített zúzottkő ágyazat a zsaluk között.Vasháló a bejárón, indul a betonozás.A beton terítése és simítása.A kész betonfelület a lerakott folyókával.A kész bejáró – simított beton, beépített folyóka.

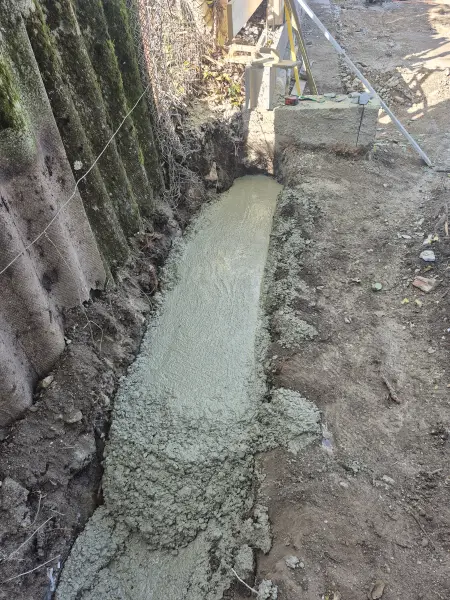

Teljes kerítésépítés az alapozástól: a betonacél előkészítése műhelyben, alapárok kiásása és betonozása, zsalukő fal falazása és kibetonozása, végül a terep rendezése a kész fal mentén.
Miért így oldottuk meg
Az alapozástól a kész falig egy kézben maradt a munka: a betonacélt a saját műhelyünkben készítettük elő, és a fém kapuoszlopot is mi gyártottuk. Így nem kellett két fázis között másik szakembert várni, és nem volt kire mutogatni, ha valami nem passzol.
Amire ezen a helyszínen figyelni kellett

A zsalukő önmagában nem alap: alatta betonozott, teherbíró alapárok kell. Ajánlatkéréskor kérdezz rá, milyen mélyre megy.

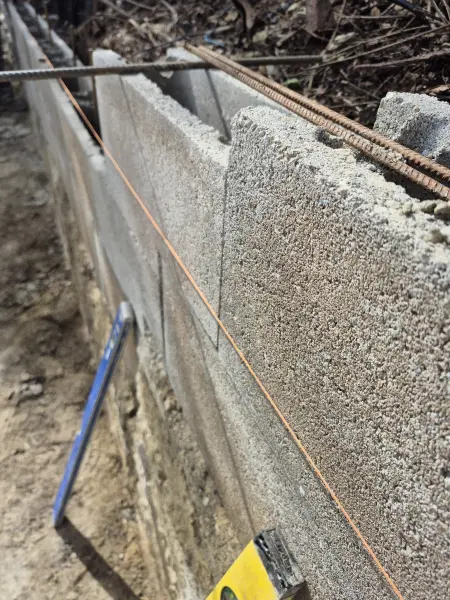

Az alapból betonacél csapoknak kell kiállniuk, amikre a zsalukövek felkerülnek – e nélkül a fal és az alap nem egy szerkezetként dolgozik.
A nyomvonalat kifeszített zsinór adja, nem szemmérték: egy hosszú kerítésen a legkisebb elcsúszás is végig látszik.

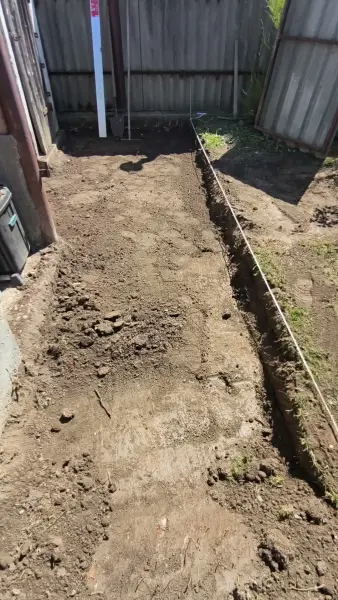

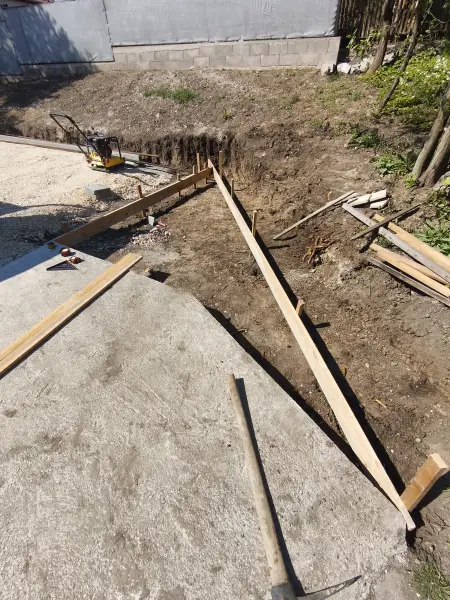

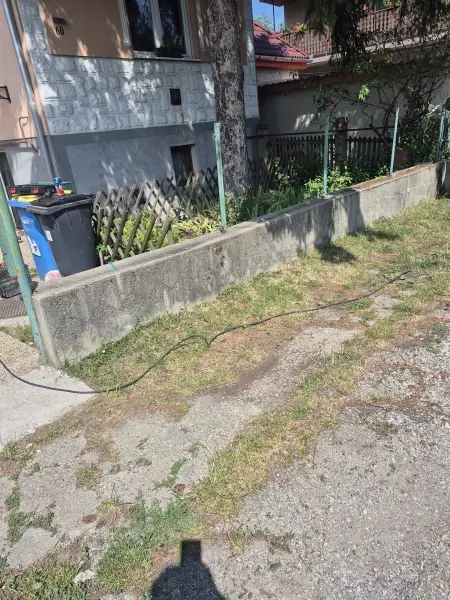

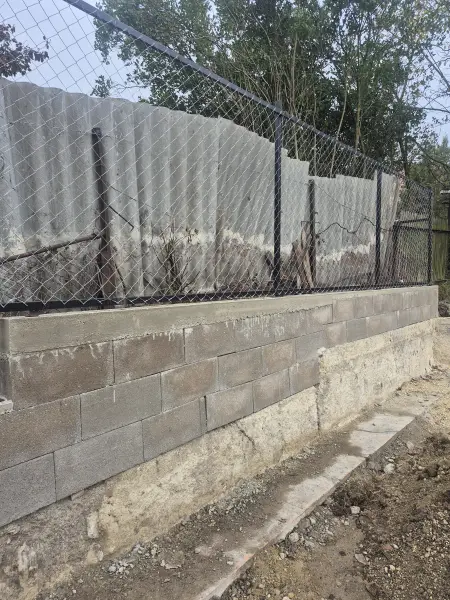

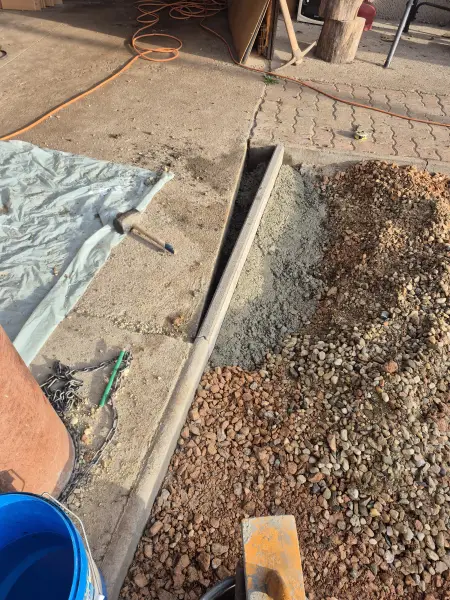

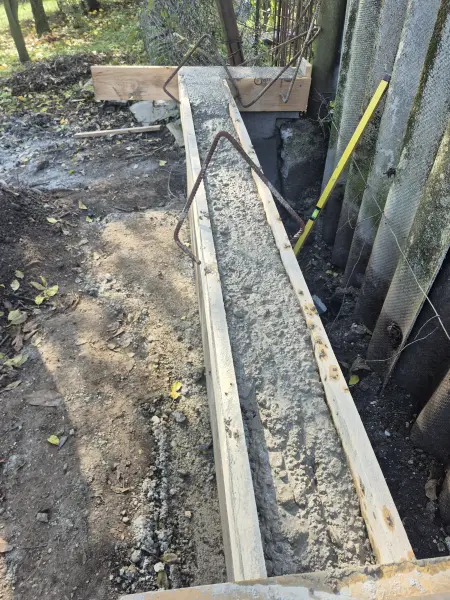

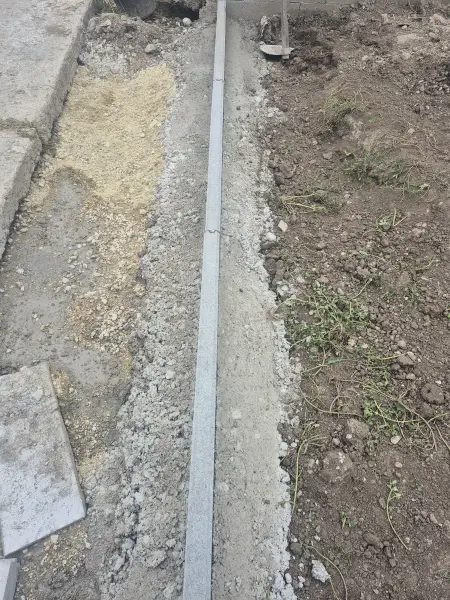

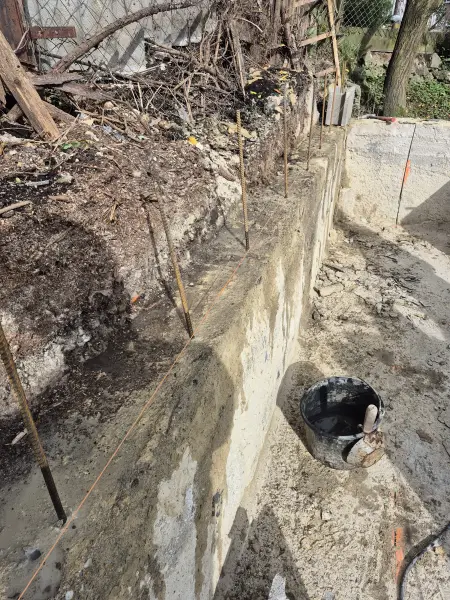

A szegélykő sor betonágyban, a kitűzött zsinór mentén.A zsaluzott, kitisztított alapárok a kerítés vonalán.A kibetonozott alapárok a régi kerítés tövében.Épül a zsalukő lábazat első sora.A fal koszorújának betonozása zsaluban.A saját műhelyünkben gyártott fém kapuoszlop beállítva.A kész zsalukő lábazat hosszú sora.A rendezett terület az elkészült fallal.

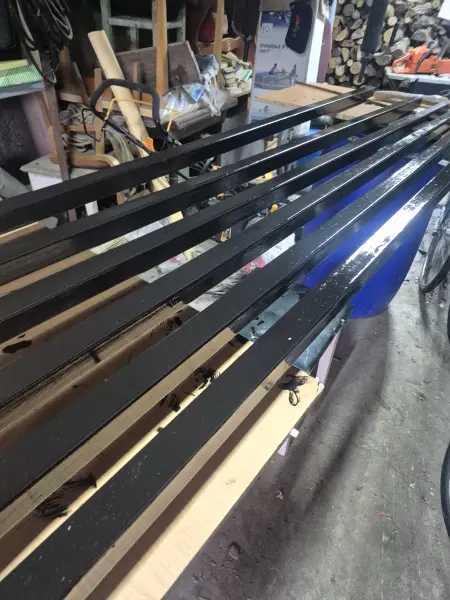

A kerítéshez szükséges acélelemeket saját műhelyünkben készítjük el: darabolás, fúrás, hegesztés és alapozás – így a helyszínen már csak a beépítés marad.
Miért így oldottuk meg
A kerítéshez szükséges acélelemeket a saját műhelyünkben daraboljuk, fúrjuk, hegesztjük és alapozzuk. A helyszínen már csak a beépítés marad – rövidebb munkaidővel és kevesebb rendetlenséggel.
Amire ezen a helyszínen figyelni kellett

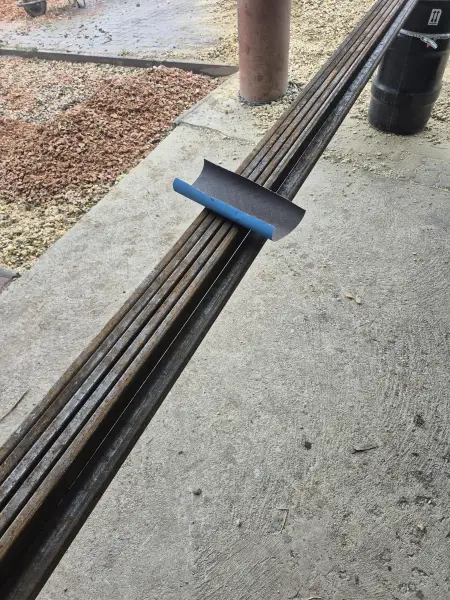

A műhelyben előkészített elem pontosabb: a darabolás és a furat helye ott mérhető, nem a helyszínen, létrán.
A hegesztett szerkezetet alapozni kell, mielőtt kimegy – a varrat a leggyorsabban rozsdásodó pont.
Ha az elemek előre elkészülnek, a helyszíni munka rövidebb: kevesebb zaj, por és felfordulás.

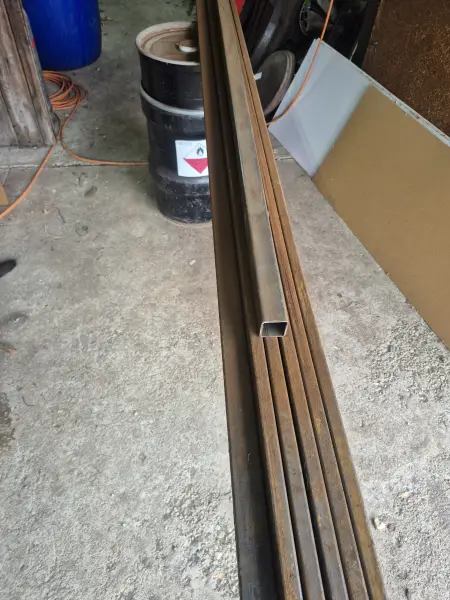

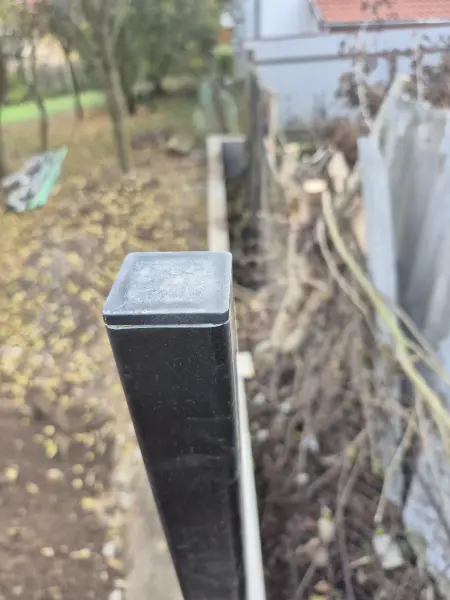

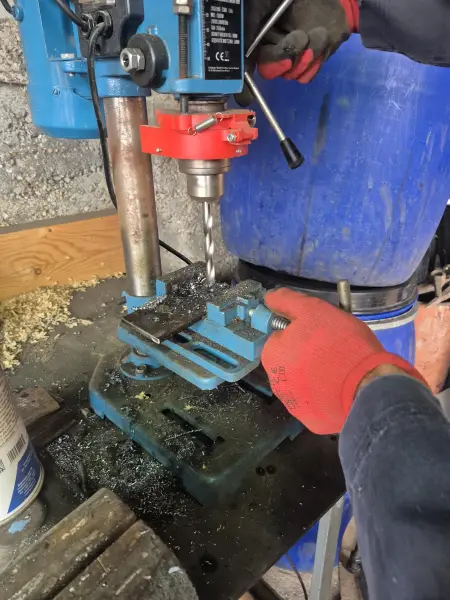

Alapanyag a műhelyben – zártszelvények kiszabás előtt.Furatok készítése oszlopos fúrógéppel.A kiszabott szálanyag méretre készen.Hegesztés – az elemek összeállítása.Készül a hegesztési varrat.A kész, felületkezelt elemek kiszállításra készen.
Régi melléképület teljes bontását, sitt elszállítását, majd a terület gépi földmunkával történő rendezését és tömörítését végeztük el az új felhasználás előkészítéséhez.
Miért így oldottuk meg
Ez egy több hónapos, fokozatos bontási munka volt – a saját gépparkunknak és rugalmas ütemezésünknek köszönhetően az ügyfél saját tempójában, szakaszosan tudtuk elvégezni, anélkül hogy egyszerre kellett volna nagy zajjal és porral járó nagy bontást vállalni.
Amire ezen a helyszínen figyelni kellett
Bontás előtt érdemes felmérni, mely anyagok (tégla, faanyag, cserép) hasznosíthatók újra – ez csökkentheti az elszállítási költséget.
A régi tetőfedő anyagokat (pl. hullámpala) óvatosan, törés nélkül érdemes lebontani és rendezetten tárolni – így egyszerűbb és olcsóbb az elszállításuk.
A bontást célszerű száraz, szélcsendes időszakra időzíteni, hogy kevesebb legyen a por és a törmelék biztonságosan kezelhető maradjon.

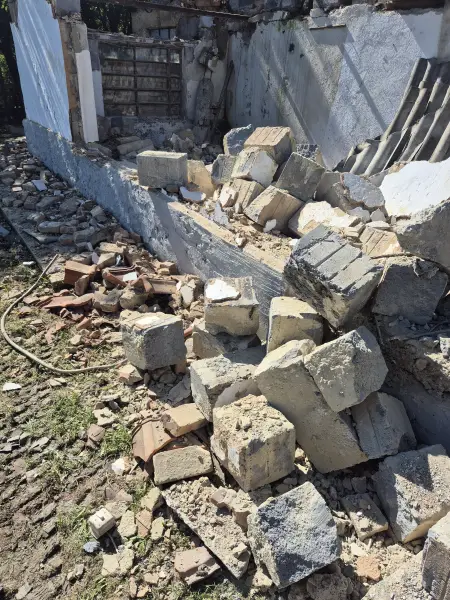

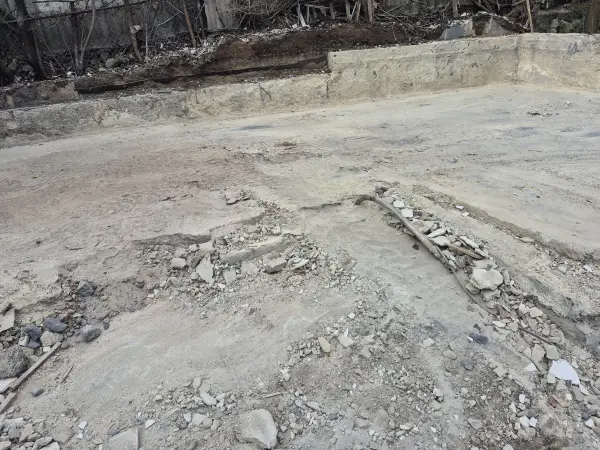

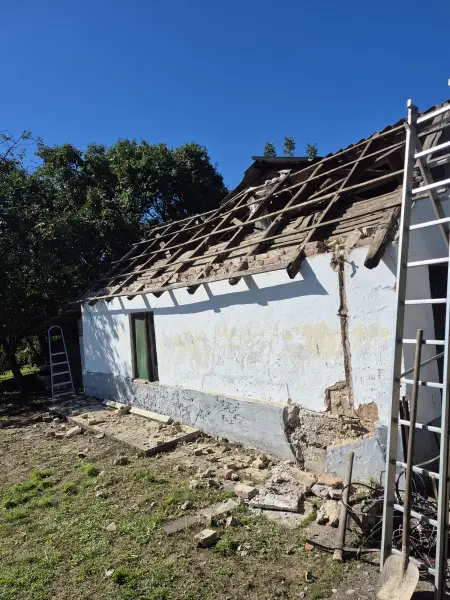

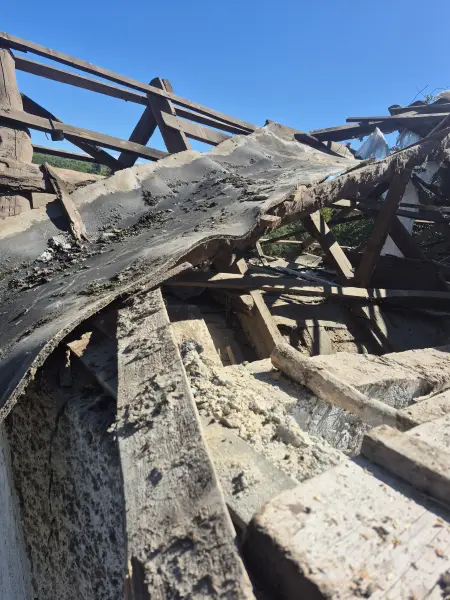

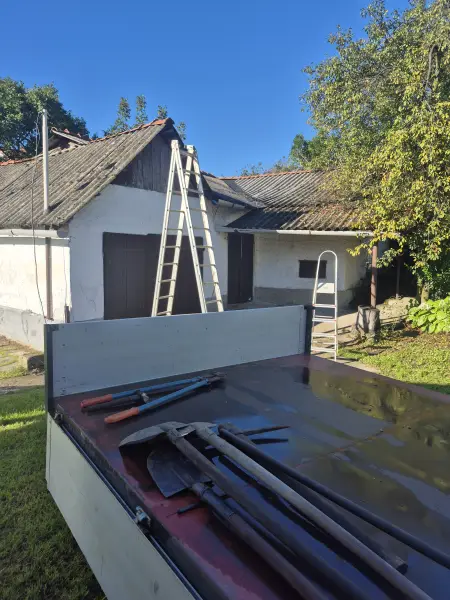

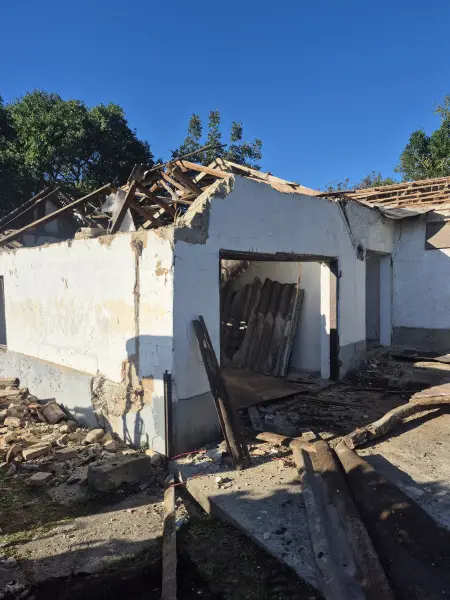

Az épület a bontás megkezdése előtt.A cserép lekerült – a megbontott tetősík.A fedélszék bontása.A falak gépi döntése minikotróval.A vályog- és kőtörmelék kupacokban.A bontott cserép a platón, elszállításra készen.A törmelék gépi rakodása.A megtisztított, sík terület a bontás után.

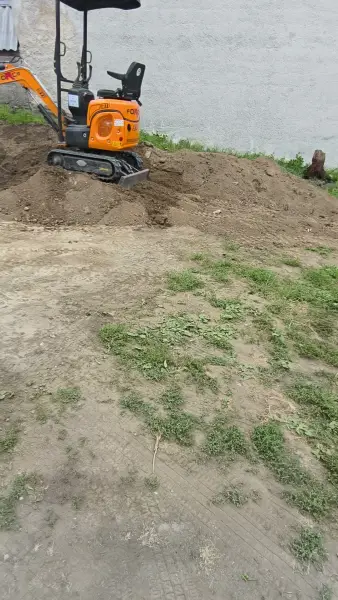

Gazos lejtős telek tisztítása, kerti tó megszüntetése
Izsófalva·TelektisztításTereprendezésKerti tó bontása

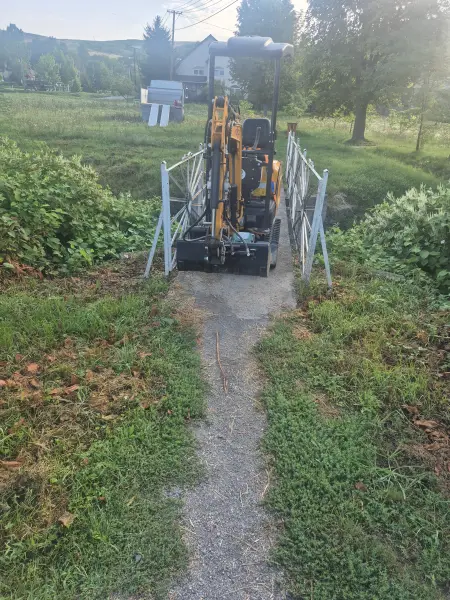

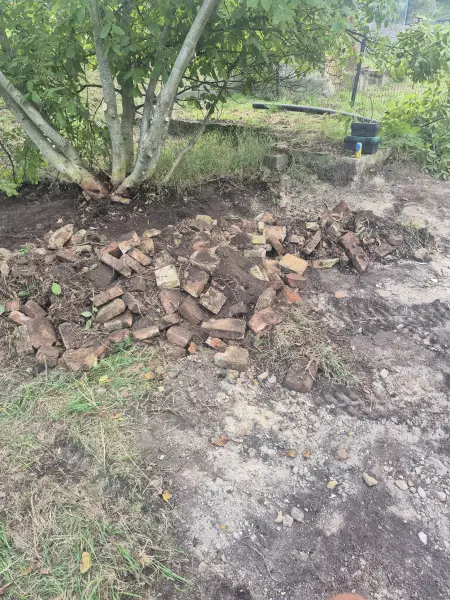

Erősen gyomos, lejtős telket tisztítottunk meg minikotróval, és megszüntettük a használaton kívüli kerti tavat. A gépet szűk, meredek bejárón át juttattuk a helyszínre.
Miért így oldottuk meg
A gépet keskeny hídon át juttattuk be a telekre, ahol nagyobb géppel meg sem lehetett volna próbálni. Az előtte-utána fotók szándékosan ugyanabból a nézőpontból készültek, hogy látszódjon, mi változott valójában.
Amire ezen a helyszínen figyelni kellett

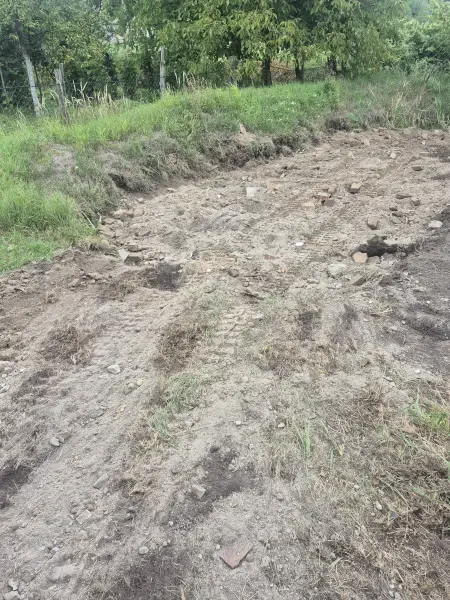

Erősen gyomos telken a gyökérzetet is le kell szedni – ha csak a felszín tűnik el, egy szezon alatt visszanő.
Lejtős teleknél a gép bejutása a szűk keresztmetszet: a bejáró szélessége és a lejtés dönti el, mi fér be egyáltalán.
A kitermelt gyökeres-gazos anyag nem tölthető vissza a helyére – külön kell kezelni, különben a terep egyenetlen marad.

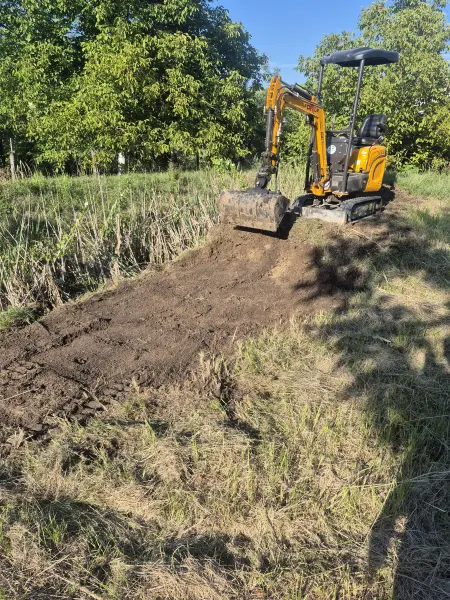

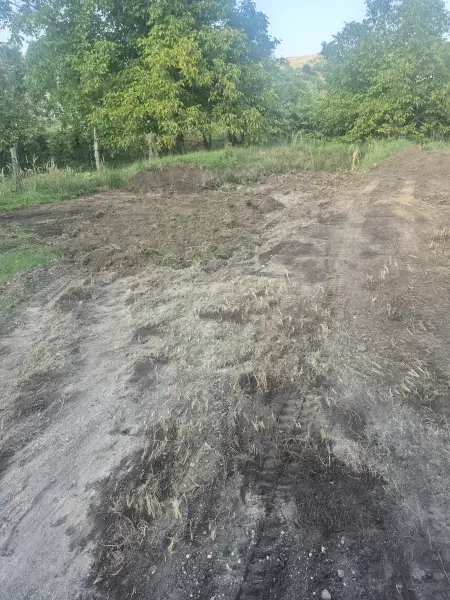

Előtte és utána – ugyanaz a nézőpont a munka elején és a végén.A benőtt, gazos lejtő a munka kezdetén.A minikotró megkezdi a gaz és a gyökérzet leszedését.A gép behordása a keskeny hídon át.A megtisztított sáv, a kitermelt anyaggal.A megszüntetett kerti tó helye, a kibontott téglákkal.A kész állapot – letisztított, járható telekrész.
Szűk beállóban végeztünk tereprendezést és gépi rakodást minikotróval, precíz manőverezéssel és hatékony anyagmozgatással.
Miért így oldottuk meg
Ez a munka jól mutatja, hogy a kisebb, kompakt gépeinkkel olyan szűk, fedett helyekre is be tudunk állni, ahol sok más vállalkozó gépe meg sem fordulna – így nem kellett semmit elbontani vagy megkerülni a hozzáféréshez.
Amire ezen a helyszínen figyelni kellett
Szűk, fedett vagy zsúfolt udvaroknál mindig érdemes előre felmérni a gép és az utánfutó pontos beállási lehetőségét, hogy elkerüljük a felesleges tologatást és időveszteséget.
Minikotróval és kisebb utánfutóval olyan helyekre is be lehet jutni, ahol egy nagyobb géppel egyáltalán nem lehetne dolgozni – érdemes ezt előre egyeztetni, ha szűk a hely.
Fedett, oszlopos tereknél fontos a pontos méretek leellenőrzése induláskor, hogy a gép biztonságosan elférjen.

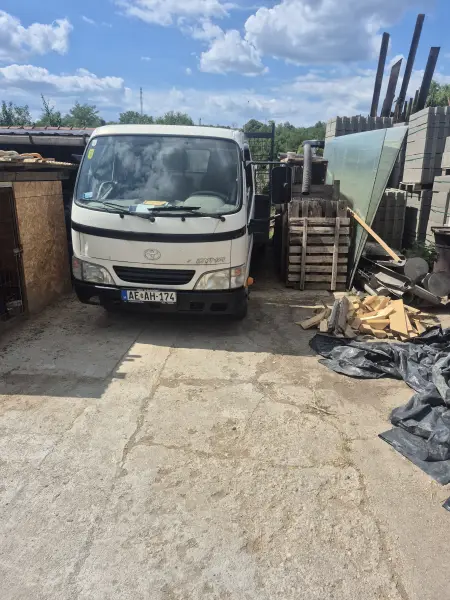

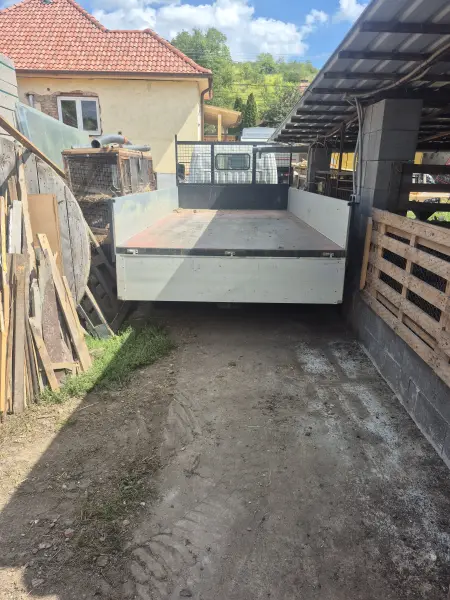

A minikotró szűk, fedett térben dolgozik.A gép a szín oszlopai között fordul.A billenőplatós teherautó az udvaron, rakodáshoz beállva.A kitermelt anyag elszállításra vár.A keskeny bejáró – itt kell megfordulni a géppel.
Régi családi ház alapja mentén végeztünk gépi földkiemelést az alapfeltárási és további kivitelezési munkák előkészítéséhez.
Miért így oldottuk meg
A képek két hónap különbséggel készültek – rugalmasan tudtunk visszatérni a helyszínre a következő munkafázisra, mert saját gépparkunkkal nem kellett újra gépet bérelni vagy hosszú átfutási idővel számolni.
Amire ezen a helyszínen figyelni kellett
Régi épület alapjának feltárásakor érdemes szakaszosan haladni, hogy a fal ne veszítse el egyszerre a teljes oldaltámaszát.
A feltárás közben érdemes megvizsgálni a meglévő szigetelés állapotát – ha elhasználódott, érdemes ezt egyben pótolni, amíg úgyis fel van tárva az alap.
Nedves, agyagos talajnál a feltárt árkot ne hagyjuk sokáig nyitva esőben – a fal tövében megülő víz hosszabb távon problémát okozhat.

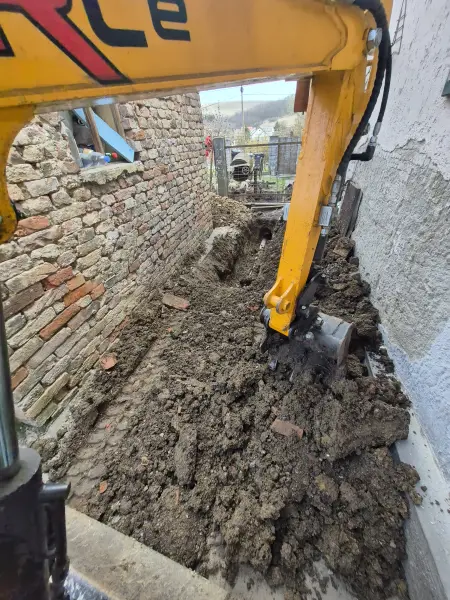

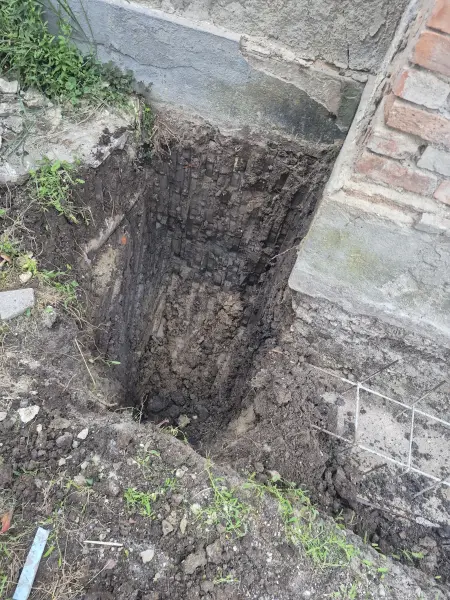

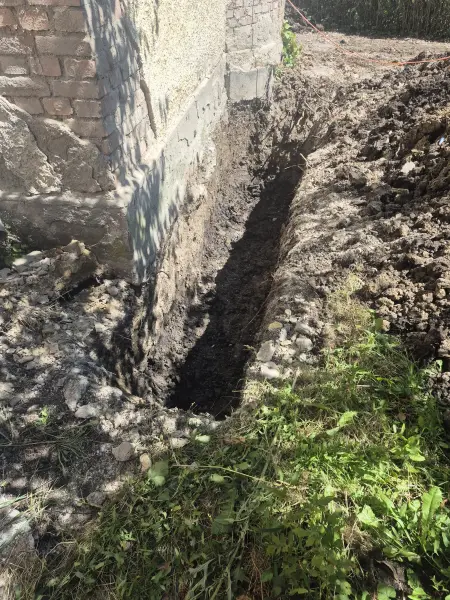

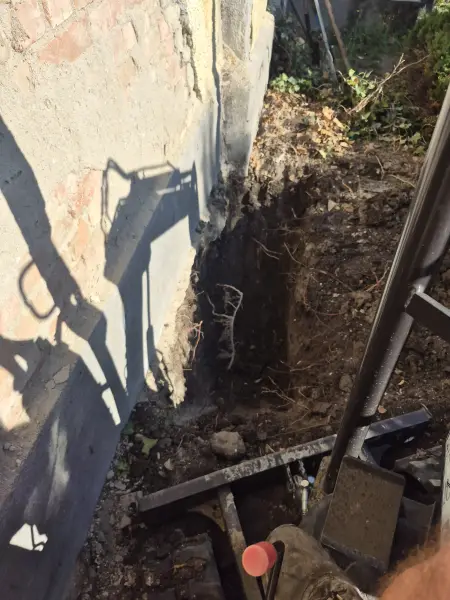

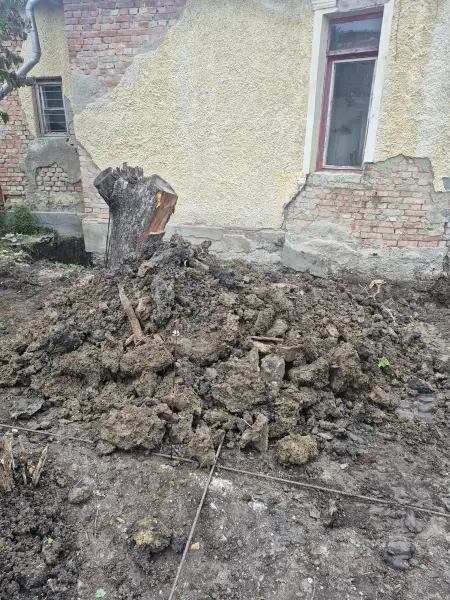

A minikotró a ház fala mellett, szűk sávban.A feltárt alap a betonjárda alatt.A régi kőalap szabaddá téve.Keskeny árok a téglafal mentén.A feltárás mélyítése az alap teljes magasságáig.A megerősítendő szakasz feltárva.A kitermelt föld a ház előtt.A kész munkaárok – az alap megerősítésre készen.
Udvar tükrének kiszedése térkövezés alá minikotróval, a meglévő betonszegély mellett, a kitermelt föld azonnali elszállításával.

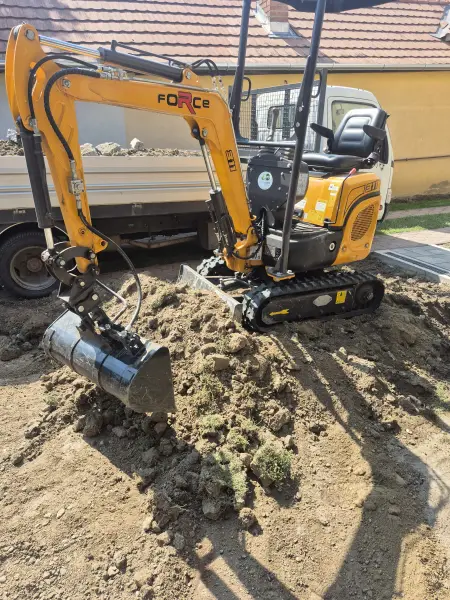

Az udvar tükre kiszedve, a meglévő betonszegély mentén.A kotró a tükör mélyítésén dolgozik.A kitermelt föld azonnal a platóra kerül – nem marad depónia az udvaron.

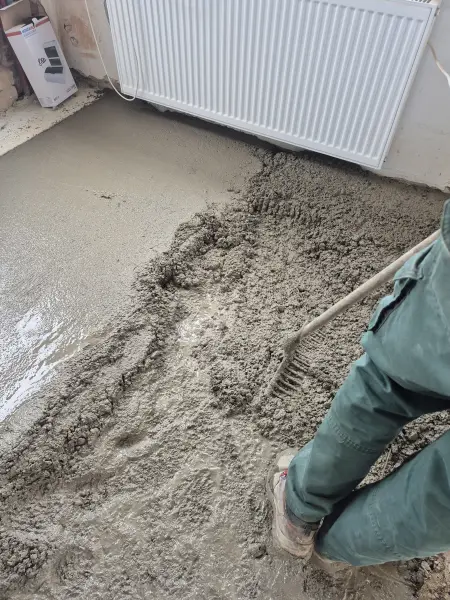

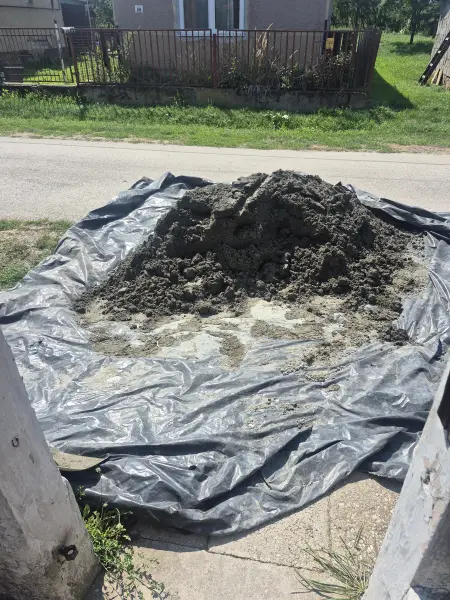

Régi ház belső helyiségében készítettünk új aljzatbetont. A keverés és a behordás kézzel történt – géppel nem megközelíthető helyen –, a betont sávokban terítettük és simítottuk.
Miért így oldottuk meg
A helyiséget géppel nem lehetett megközelíteni, ezért a betont a helyszínen kevertük és talicskával hordtuk be. Ezt előre megmondtuk, és az ajánlatban is így szerepelt – nem a munka közepén derült ki.
Amire ezen a helyszínen figyelni kellett
Ha a helyiség géppel nem megközelíthető, a betont kézzel kell behordani. Ez lassabb, és az árban is meglátszik – érdemes előre tisztázni.
A vezetősávok adják a szintet: nélkülük egy nagyobb felület nem lesz sík.
Régi háznál a meglévő aljzat állapotát és a nedvességet érdemes megnézni, mielőtt új réteg kerül rá.

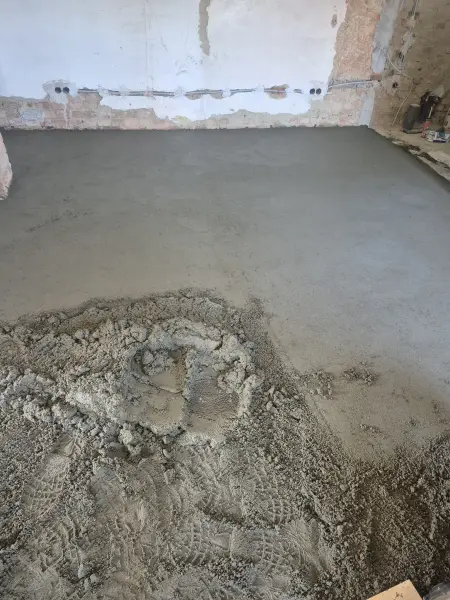

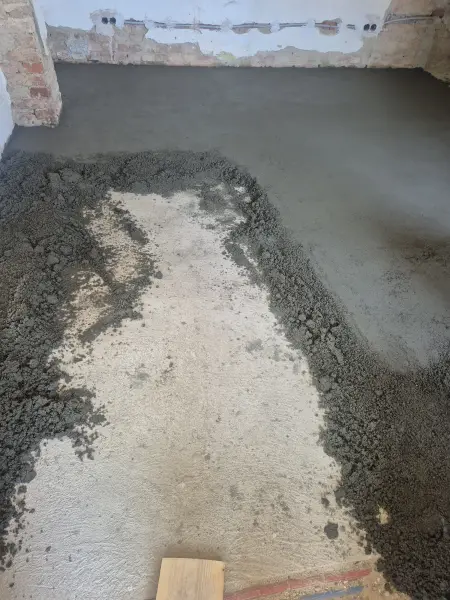

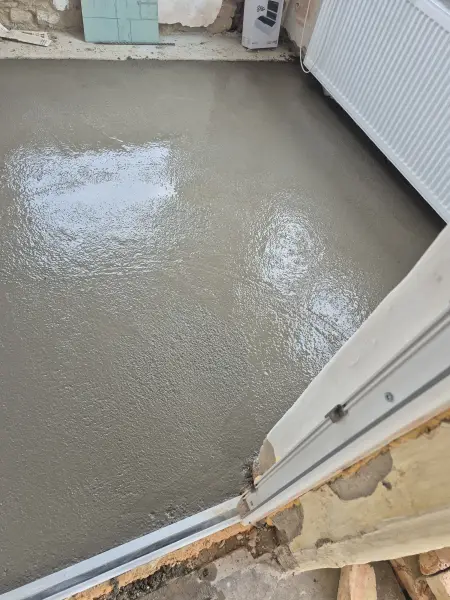

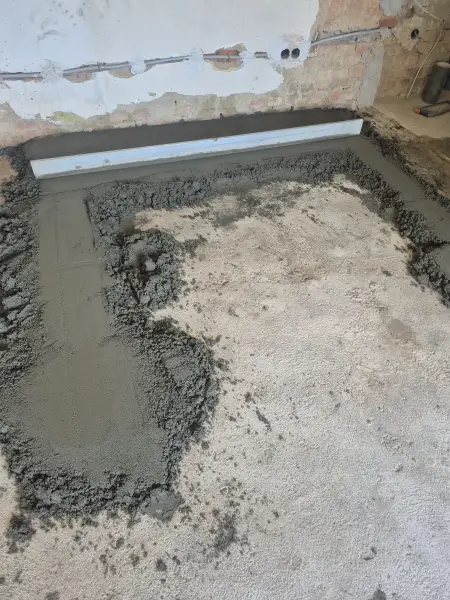

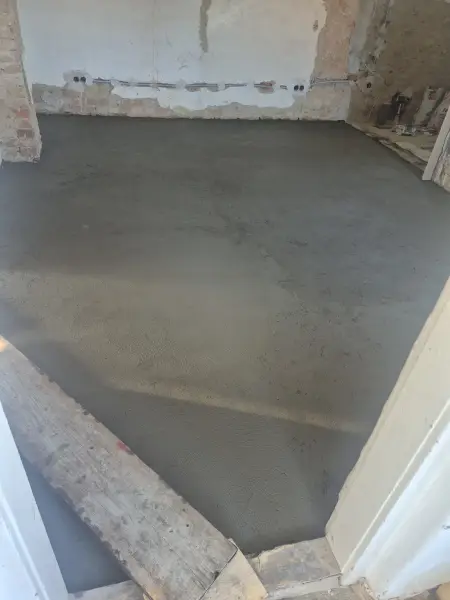

A beton behordása talicskával a régi ház helyiségébe.A helyszínen kevert beton fólián, az udvaron.A vezetősávok terítése a helyiségben.A sávok lehúzva – készül a szint.A felület feltöltése a sávok között.Az utolsó folt bedolgozása.A kész aljzat a sarok felől.A kész, sima aljzatbeton az egész helyiségben.
A régi, rozsdás kapu helyére saját műhelyünkben hegesztett acélvázat készítettünk, függőleges falécezéssel. A kerítés lábazatára szintén hegesztett váz került, azonos lécezéssel.
Miért így oldottuk meg
A kapu- és kerítésvázat a saját műhelyünkben hegesztettük, majd a helyszínen próbaillesztéssel ellenőriztük a lécezés előtt. Így a méret nem a helyszínen dőlt el, és a kapu meg a kerítés egységes képet ad.
Amire ezen a helyszínen figyelni kellett
A hegesztett acélváznál a varratok védelme dönti el, meddig tart: a korrózió szinte mindig ott indul.
A kapuvázat érdemes a helyszínen próbaillesztéssel ellenőrizni, mielőtt a lécezés felkerül rá.
A faléc és a fém eltérően mozog – a rögzítésnél hagyni kell mozgásteret, különben a léc idővel megreped.

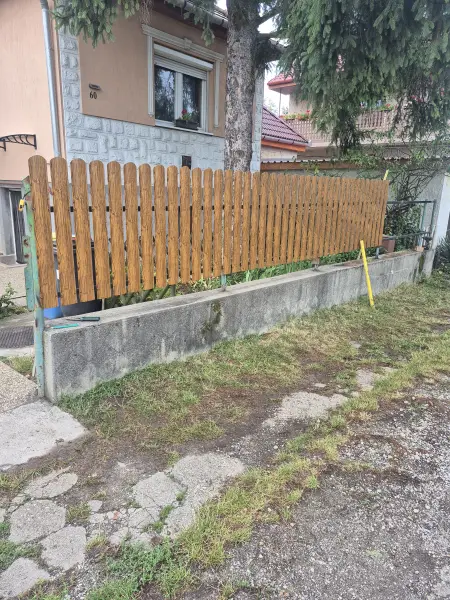

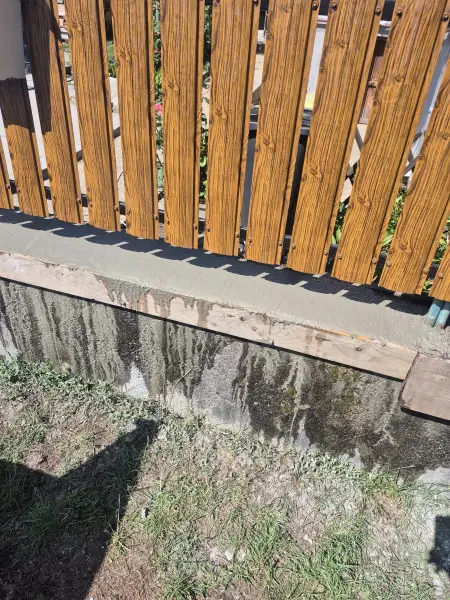

Az új kapukeret próbaillesztése a régi kerítésnél.A régi, rozsdás oszlop – ehelyett készül az új.A felszerelt fekete acél kapukeret.Készül a lécborítás a kapun.A kész, lécborítású kapu.A kerítésszakasz a lécezés előtt – csak a betonlábazat áll.Az új léckerítés rögzítése a lábazaton.A kész léckerítés a kapuval egységben.
Zsalukő fal mellett végeztünk gépi földkiemelést szűk helyen. A köves, törmelékes talajt minikotróval termeltük ki úgy, hogy a kész fal ne sérüljön.

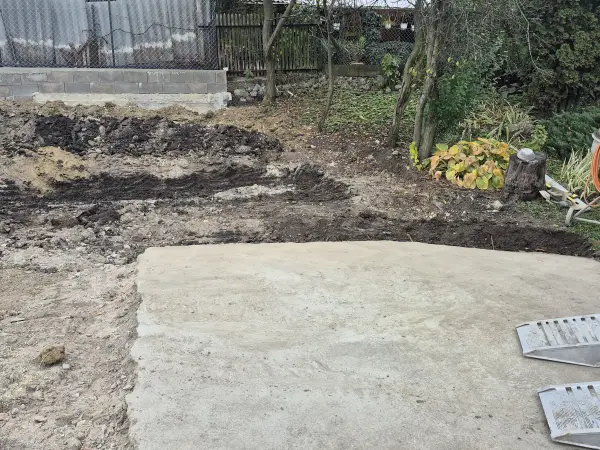

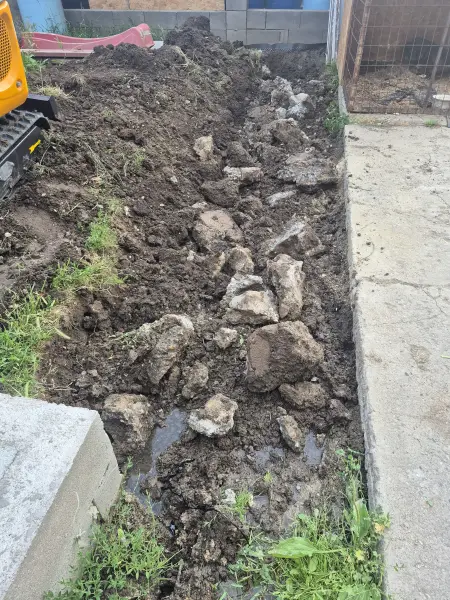

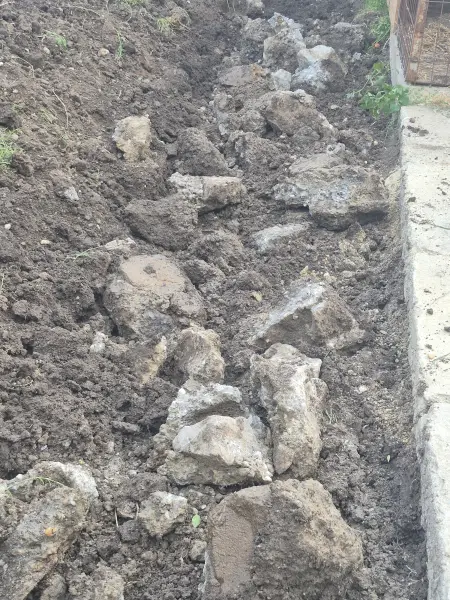

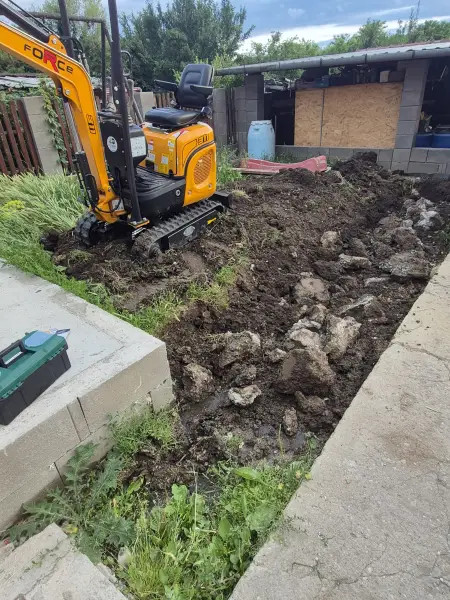

Földmunka közvetlenül a zsalukő fal mellett.A kitermelt anyag: föld és bontott kő.A minikotró a fal vonalában dolgozik.A kiásott árok a zsalukő fal tövében.
Kőlábazatos ház udvarán készítettünk aljzatbetont. A beton alá kerülő vezeték kiépítése és a kavicságy terítése után betonacél hálót fektettünk, majd bedolgoztuk és lesimítottuk a betont.
Miért így oldottuk meg
A beton alá kerülő vezetékeket még a zsaluzáskor kiépítettük, és szakaszosan haladtunk a kavicságy terítésével és a betonozással. Így minden szakasz friss betonként került bedolgozásra, és utólag nem kellett a kész felületet megbontani.
Amire ezen a helyszínen figyelni kellett
A beton alá kerülő vezetékeket a betonozás ELŐTT kell kiépíteni – utólag csak bontással lehet hozzájuk férni.
Kőlábazatos háznál a beton és a lábazat találkozását külön kell kezelni, hogy a víz ne a falnak fusson.
Nagy felületet szakaszosan érdemes betonozni, hogy minden rész friss állapotban legyen bedolgozható.

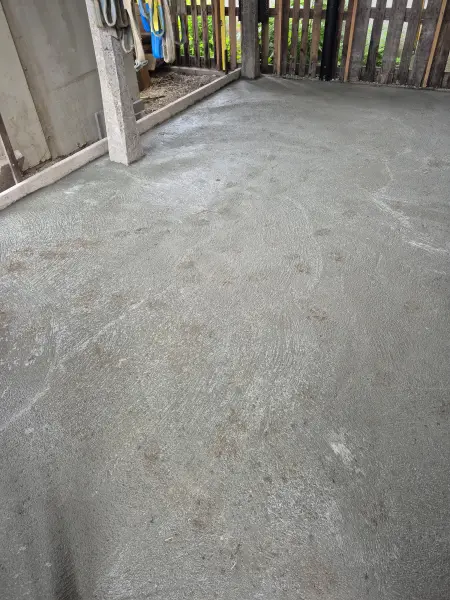

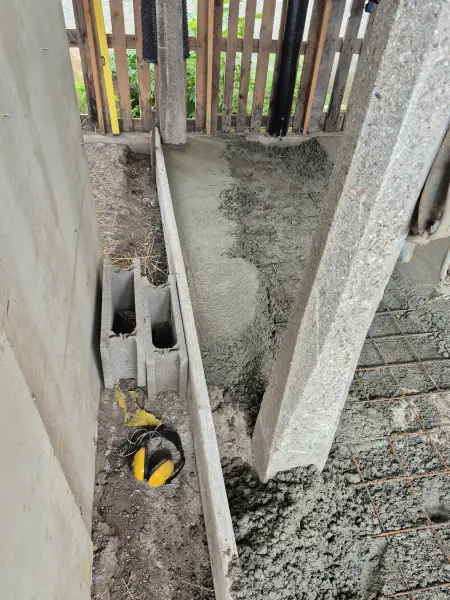

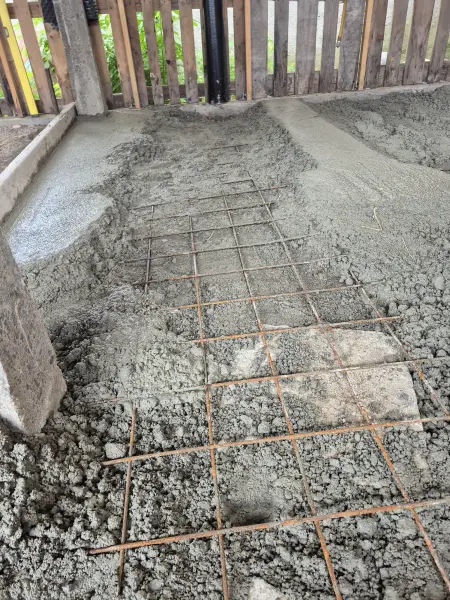

Zsaluzás és a közművek elhelyezése a betonozás előtt.Vasháló a zúzottkő ágyazaton.A beton bedolgozása a kőlábazat mellett.Zúzottkő terítése a következő szakaszon.A szegélyezett sáv kavicsággyal.A kész betonfelület a kapu felől.A kész udvar – simított, egybefüggő betonfelület.
